Evoluție șantier

Aici poți urmări evoluția lucrărilor și nivelul de calitate al construcției pentru fiecare etapă a proiectului. Informațiile sunt actualizate constant, pe măsură ce avansează lucrările și sunt disponibile noi detalii pentru fiecare clădire din ansamblu.

https://cdn.hexagon.landmarks.ro/evolutie_era_ray_new_ee105b0869.jpg

Clădirea Ray

Octombrie 2026

Luna octombrie marchează o nouă etapă în dezvoltarea ERA Ray, cu progrese importante la structura celor două corpuri ale clădirii și la integrarea instalațiilor tehnice.

Lucrările la infrastructura subterană au fost finalizate, structura celor două niveluri de subsol fiind realizată integral. Totodată, săpăturile și lucrările de evacuare a apei din incintă sunt încheiate, iar umpluturile au ajuns la un stadiu de 95%.

La suprafață, ambele corpuri ale clădirii au prins contur. În corpul A02, structura parterului și a supantei este finalizată, inclusiv planșeele aferente. În corpul A03, elementele verticale și planșeul parterului sunt realizate integral, iar structura verticală a supantei este, de asemenea, finalizată.

În paralel, continuă integrarea instalațiilor în structura clădirii. Lucrările la rețelele electrice din subsoluri au ajuns la 30%, iar sistemul de canalizare pluvială de la nivelul fundației este complet executat.

Un progres important îl reprezintă finalizarea tuturor forajelor geotermale, parte esențială a sistemului energetic HEXAGON. Au fost finalizate și circuitele termice integrate în elementele structurale ale subsolurilor, precum și cele prevăzute în planșeele parterului și supantei corpului A02 și în planșeul parterului corpului A03.

Cu structura subterană finalizată și lucrările avansând la nivelurile superioare, ERA Ray își conturează treptat arhitectura, în timp ce soluțiile tehnice dedicate confortului și eficienței energetice sunt integrate încă din etapa de construcție.

Urmărește evoluția ERA Ray și descoperă cum prinde contur un nou proiect rezidențial în comunitatea ERA.

Clădirea Ray

Septembrie 2026

ERA Ray continuă să crească în comunitatea ERA, iar lucrările au ajuns deja la nivelul suprastructurii.

La infrastructură, Subsolul 2 este finalizat integral, iar la Subsolul 1 elementele verticale sunt executate 100%. În Corpul A02, lucrările au avansat la Parter, unde elementele verticale sunt finalizate, iar execuția planșeului continuă.

În paralel, avansează instalațiile electrice, iar canalizarea pluvială la nivelul radierului este finalizată.

Un reper important al acestei etape îl reprezintă și sistemul energetic: forajele geotermale sunt finalizate 100%, alături de serpentinele integrate în elementele verticale ale celor două niveluri de subsol.

Etapă cu etapă, ERA Ray prinde contur și crește în înălțime, ca parte din comunitatea ERA dezvoltată de Hexagon.

Urmărește evoluția proiectului și descoperă următoarele etape direct de pe șantier.

ERA Ray în comunitatea ERA, dezvoltată de Hexagon

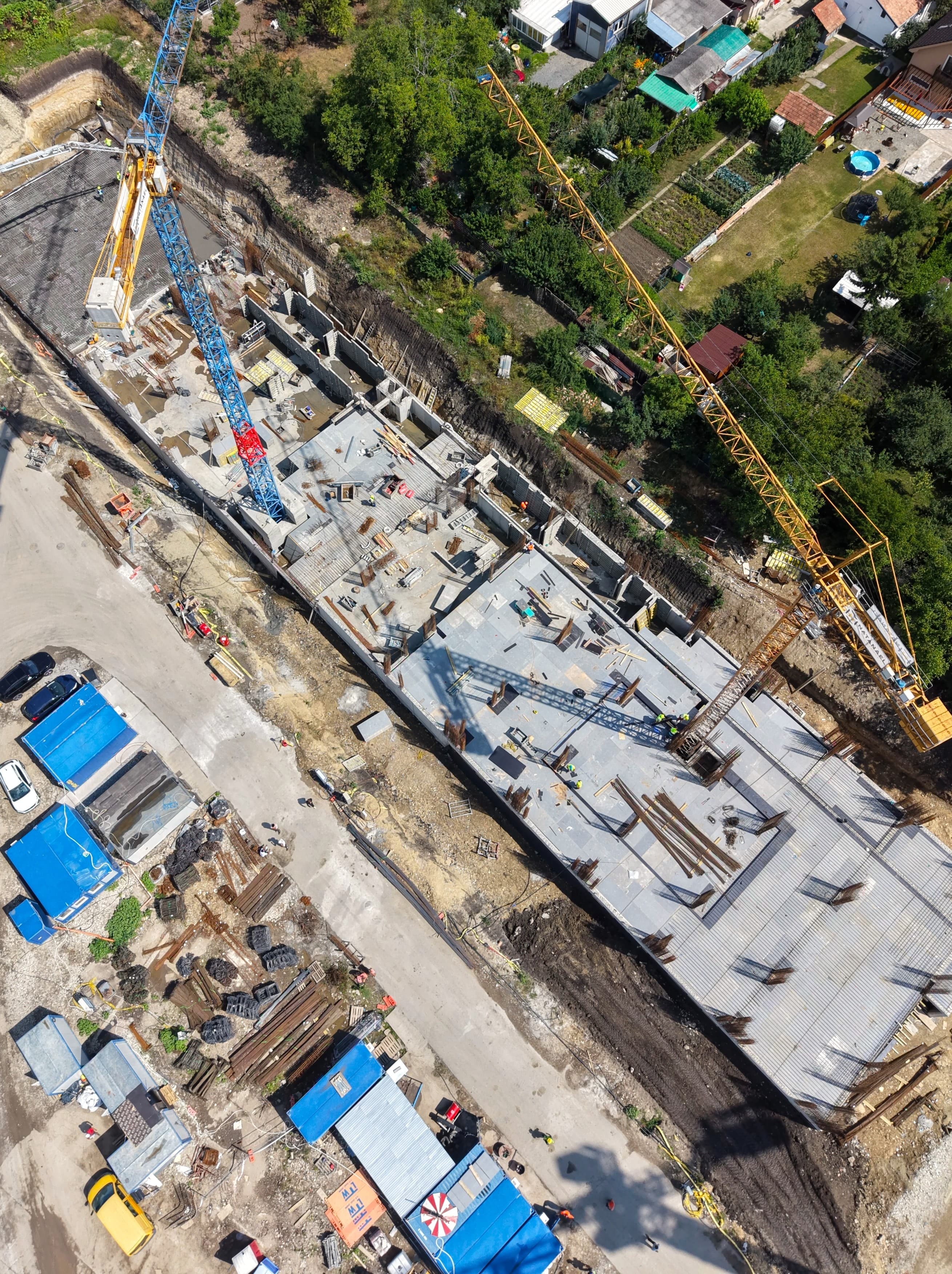

https://cdn.hexagon.landmarks.ro/RAY_august_d40221507e.jpg

Clădirea Ray

August 2026

La ERA Ray, luna august marchează un progres important al structurii, cu lucrările finalizate la nivelul subsolului 2 și avansul construcției către nivelurile superioare.

Lucrările de epuismente și săpătura pentru radierul general sunt finalizate în proporție de 100%, în timp ce umpluturile au ajuns la 45%.

La nivelul structurii, subsolul 2 este finalizat, atât pentru elementele verticale, cât și pentru planșeul superior. Lucrările continuă la subsolul 1, unde elementele verticale au ajuns la 60%, iar planșeul peste acest nivel este realizat în proporție de 35%.

În paralel, construcția începe deja să se dezvolte suprateran: la corpul A02, elementele verticale ale parterului au ajuns la 30%.

Odată cu structura avansează și infrastructura tehnică. Instalațiile electrice de curenți tari și slabi sunt realizate în proporție de 20%, iar sistemul de canalizare pluvială aferent radierului general este finalizat.

Un reper important pentru infrastructura energetică a proiectului este finalizarea în proporție de 100% a forajelor geotermale. Serpentinele integrate în elementele verticale sunt, de asemenea, finalizate la subsolul 2 și au ajuns la 60% la subsolul 1.

ERA Ray continuă astfel tranziția de la infrastructură către suprastructură, iar volumul viitorului proiect începe treptat să devină vizibil.

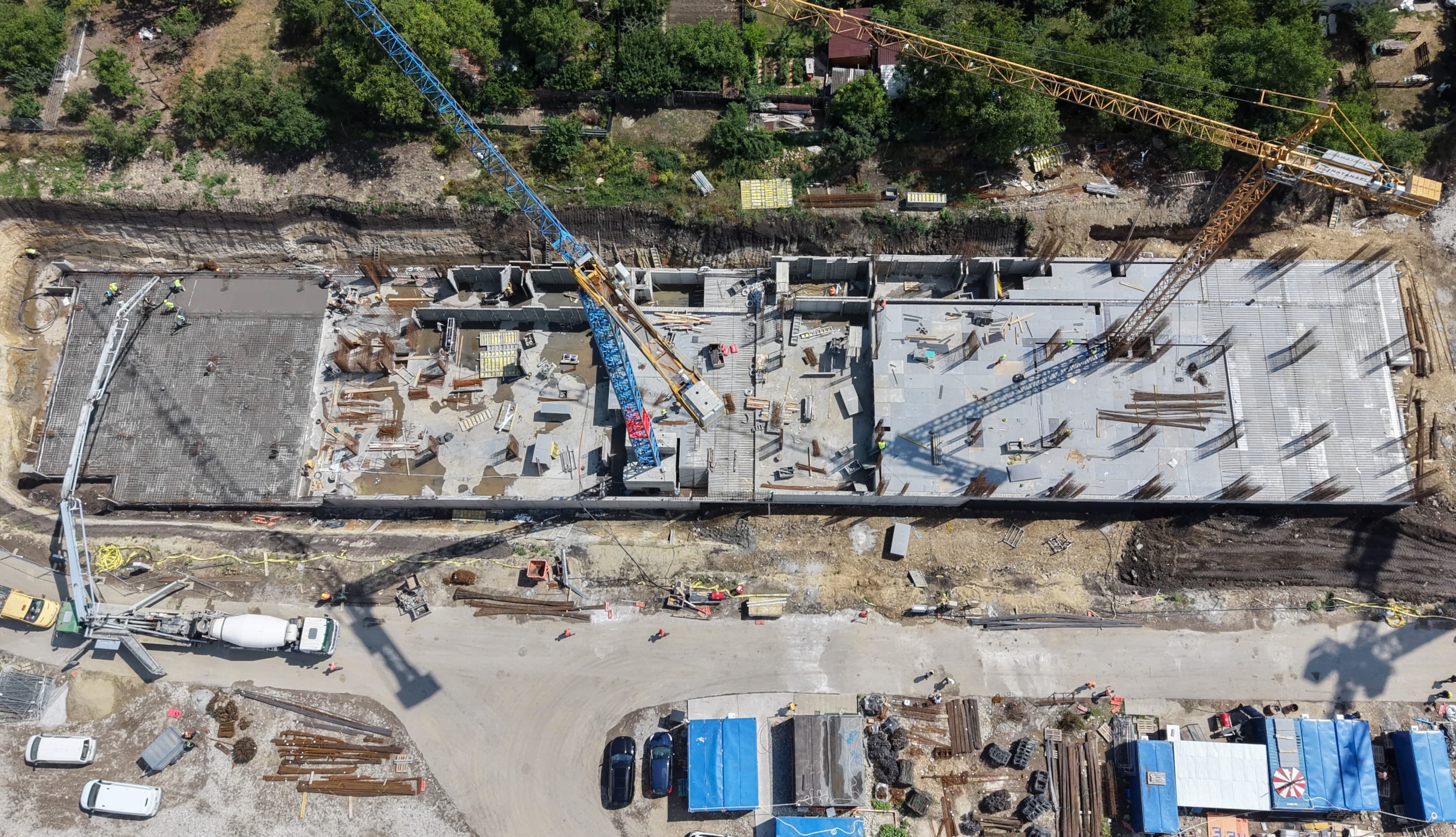

https://cdn.hexagon.landmarks.ro/ERA_RAY_iulie_2026_738fe46296.JPG

Clădirea Ray

Iulie 2026

  • Lucrările de infrastructură avansează conform graficului de execuție. În această etapă au fost finalizate lucrările de epuismente și săpătura pentru radierul general, iar umpluturile au ajuns la un stadiu de execuție de 15%.
  • În zona de structură, execuția elementelor verticale ale subsolului 2 este realizată în proporție de 80%, iar planșeul peste subsolul 2 a ajuns la 45%. În paralel, continuă lucrările la subsolul 1, unde elementele verticale sunt executate în proporție de 40%, iar cofrarea și armarea planșeului peste acest nivel au atins 35%.
  • Pe partea de instalații, forajele geotermale sunt finalizate integral, canalizarea pluvială din radierul general este executată în proporție de 100%, iar instalațiile electrice de curenți tari și curenți slabi au intrat în etapa de execuție a infrastructurii, atingând un progres de 10%.
  • Totodată, instalațiile termice integrate în structura de beton avansează conform planificării, serpentinele pentru elementele verticale ale subsolului 2 fiind finalizate, iar cele aferente subsolului 1 fiind executate în proporție de 40%.
