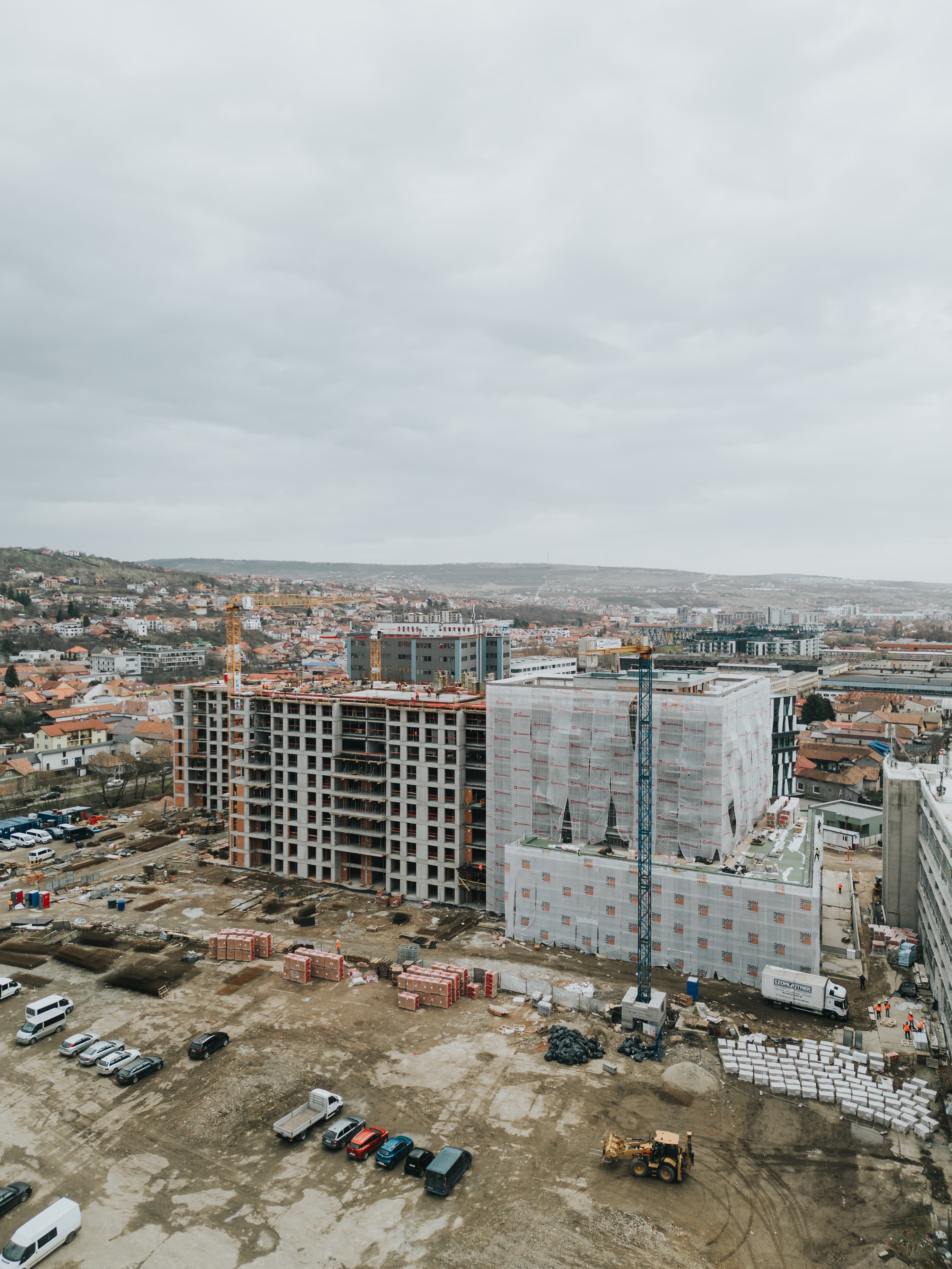

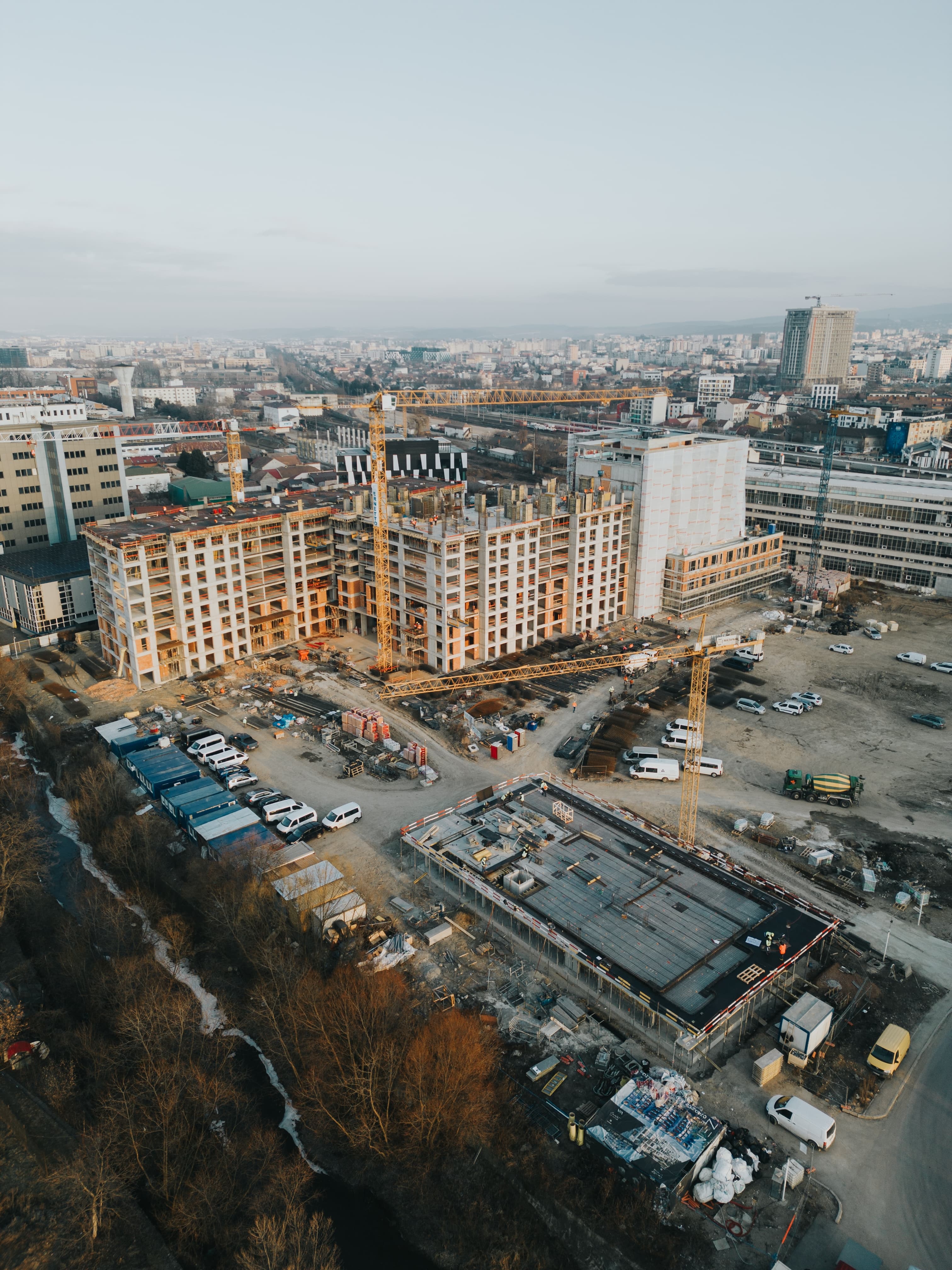

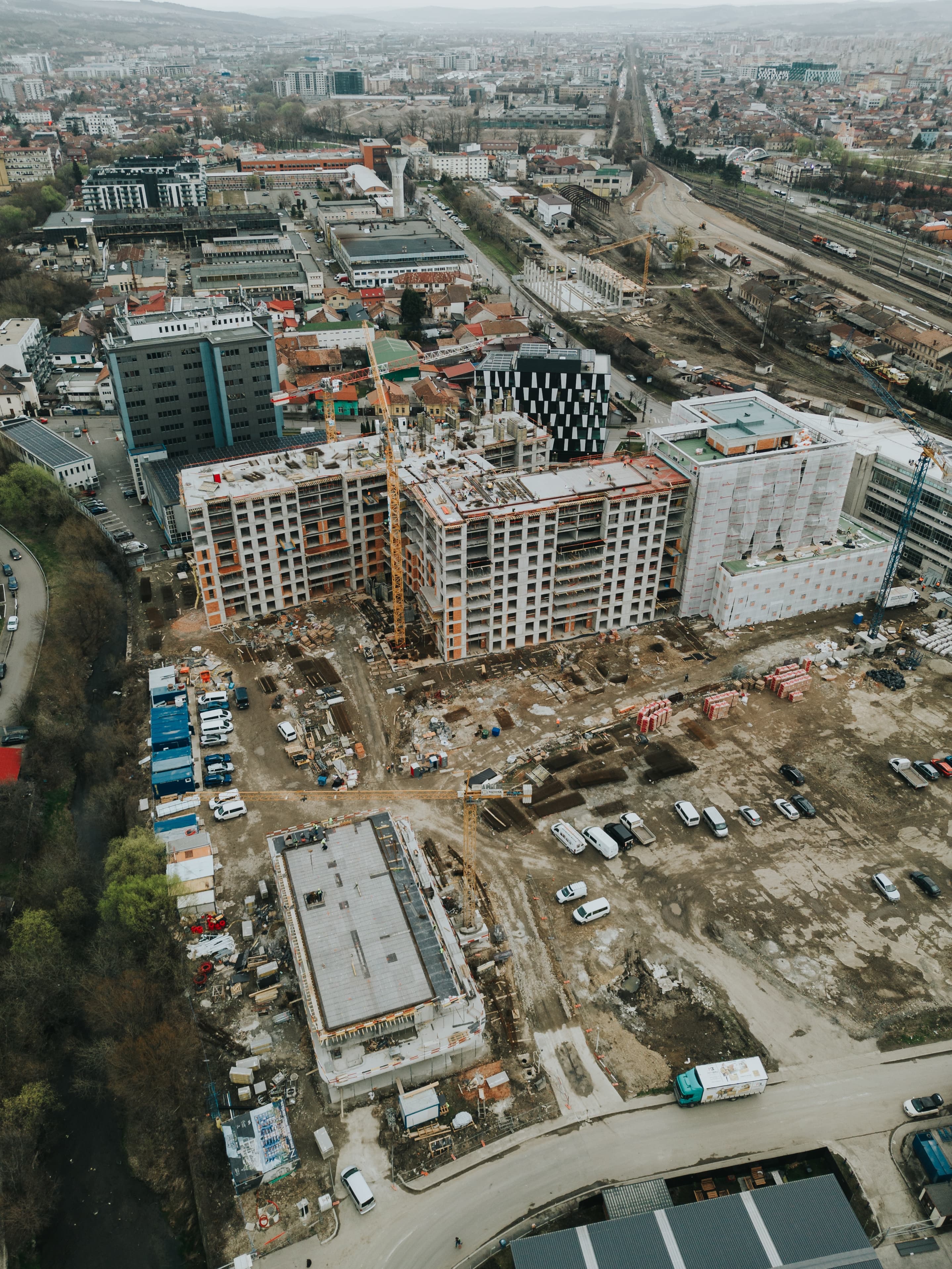

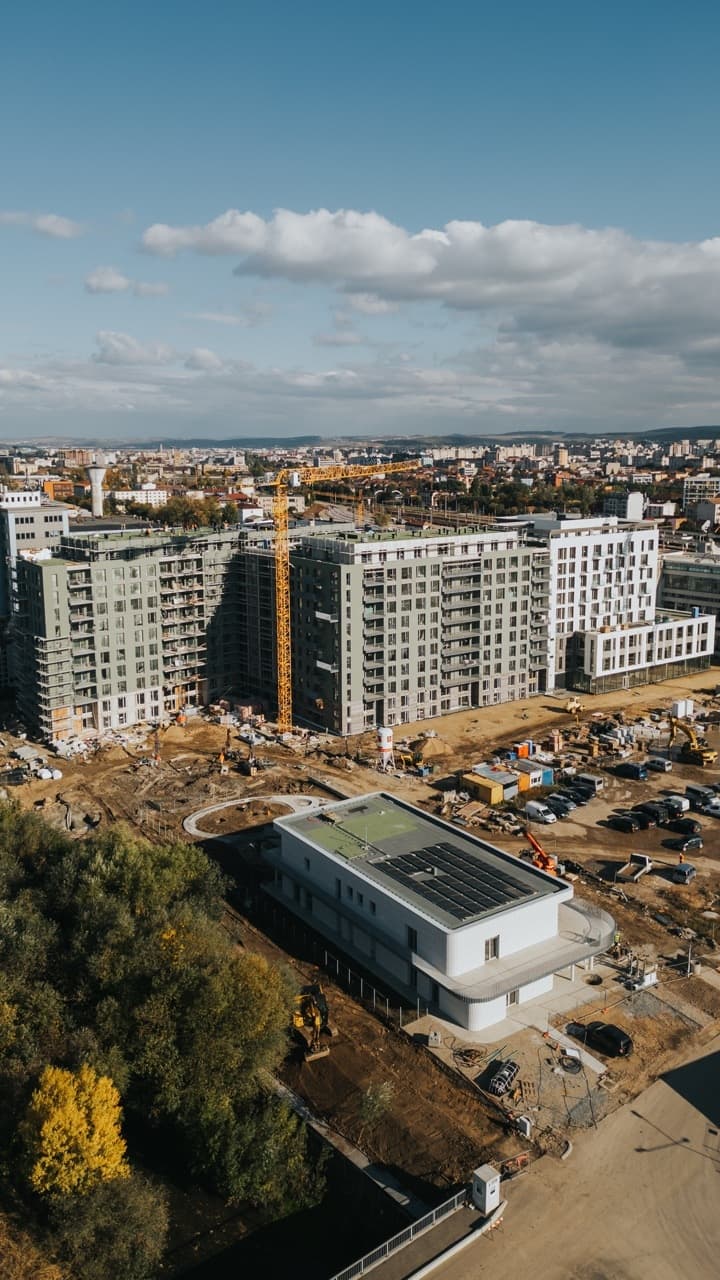

Evoluție șantier

Aici poți urmări evoluția lucrărilor și nivelul de calitate al construcției.

Ianuarie 2026

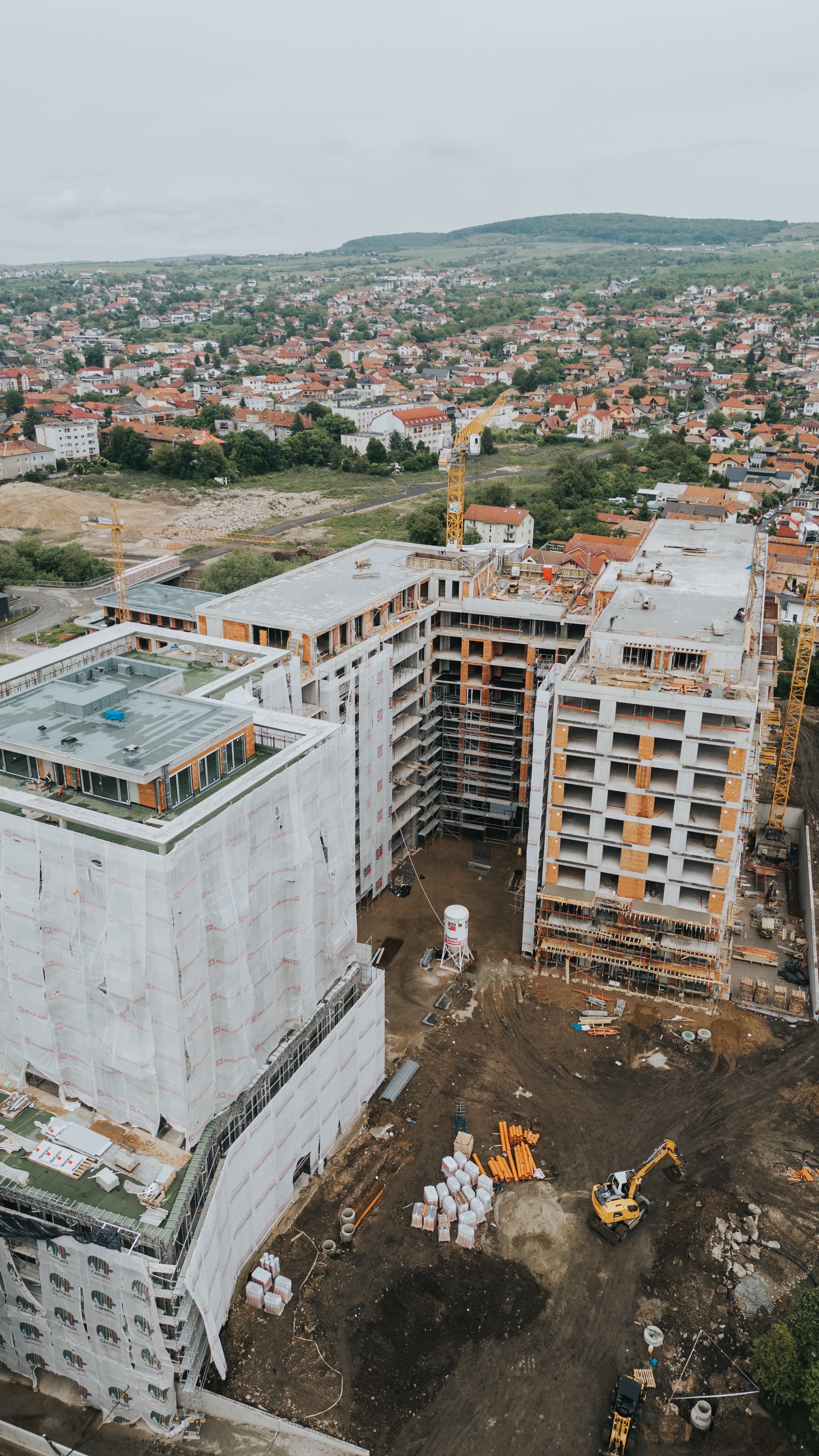

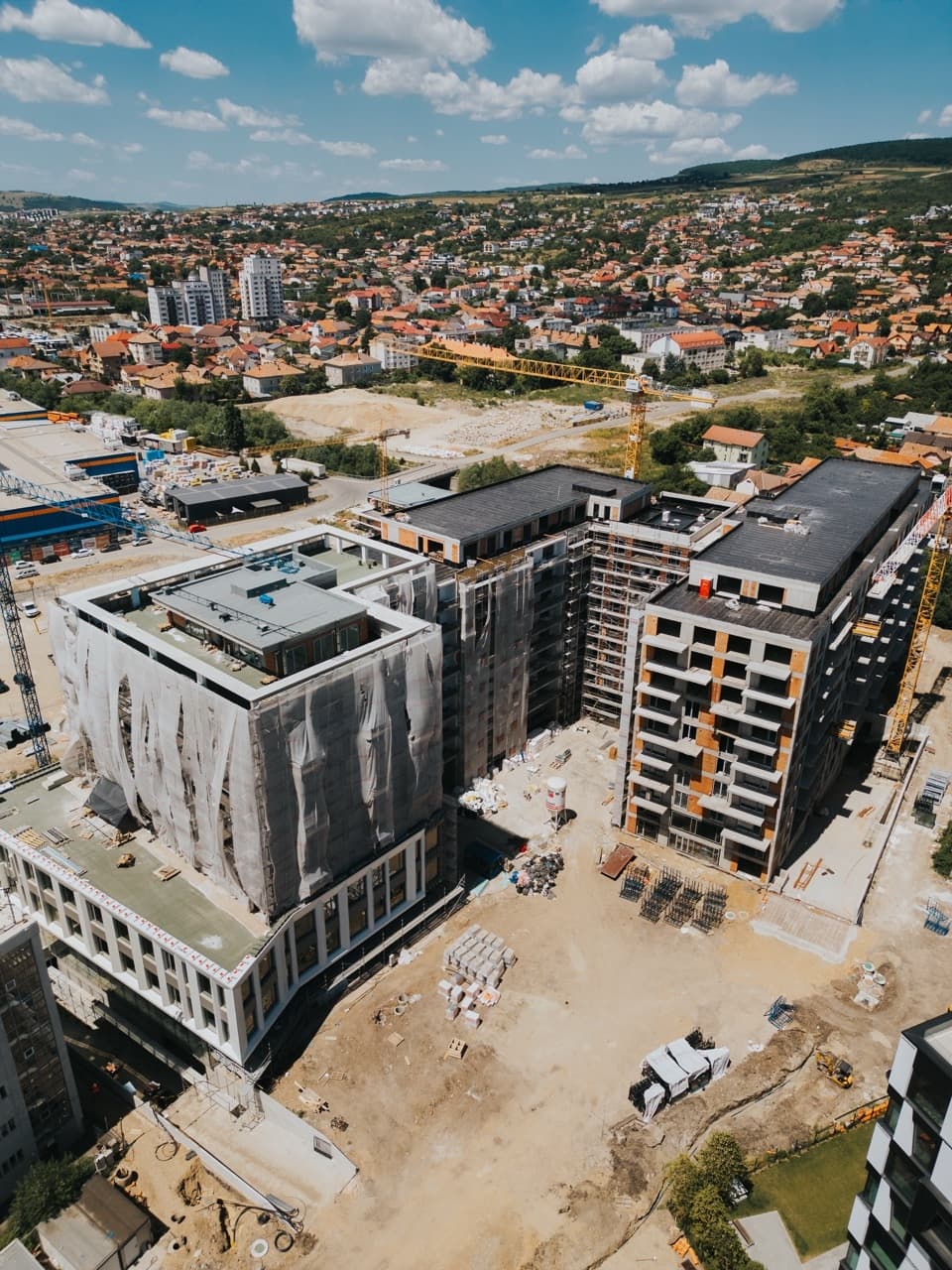

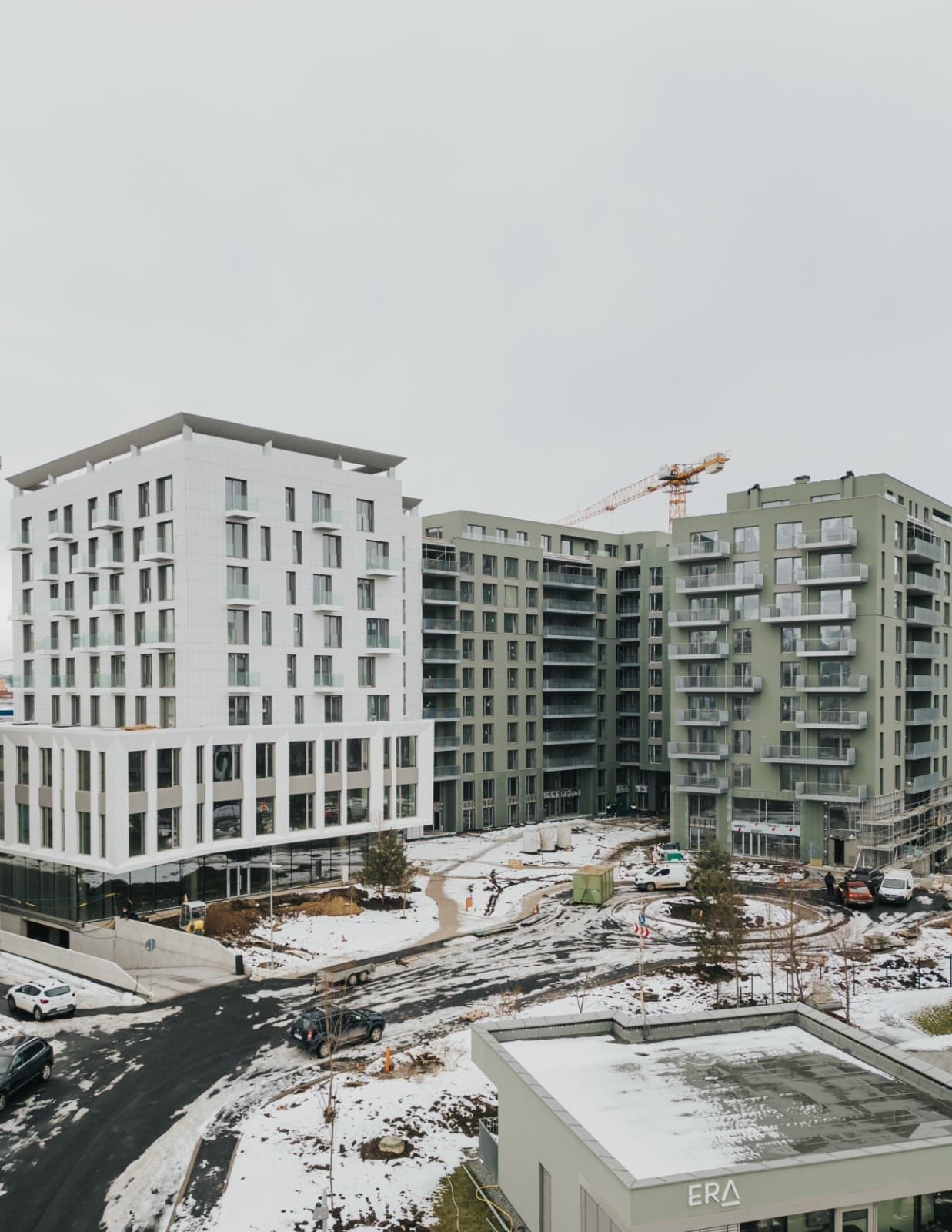

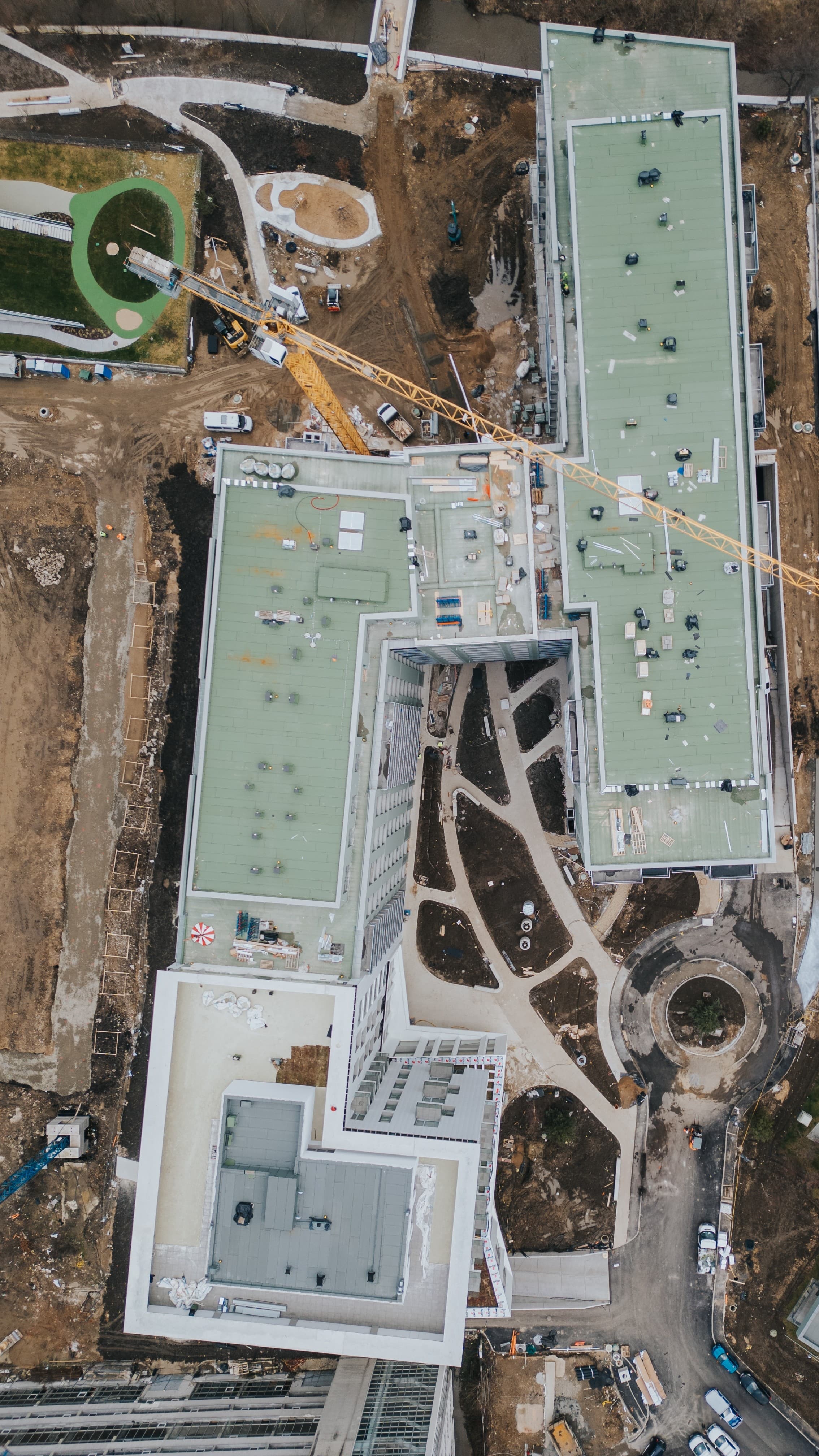

În luna ianuarie, șantierul ERA a continuat într-un ritm susținut, cu progrese consistente atât la interior, cât și la nivelul amenajărilor finale.

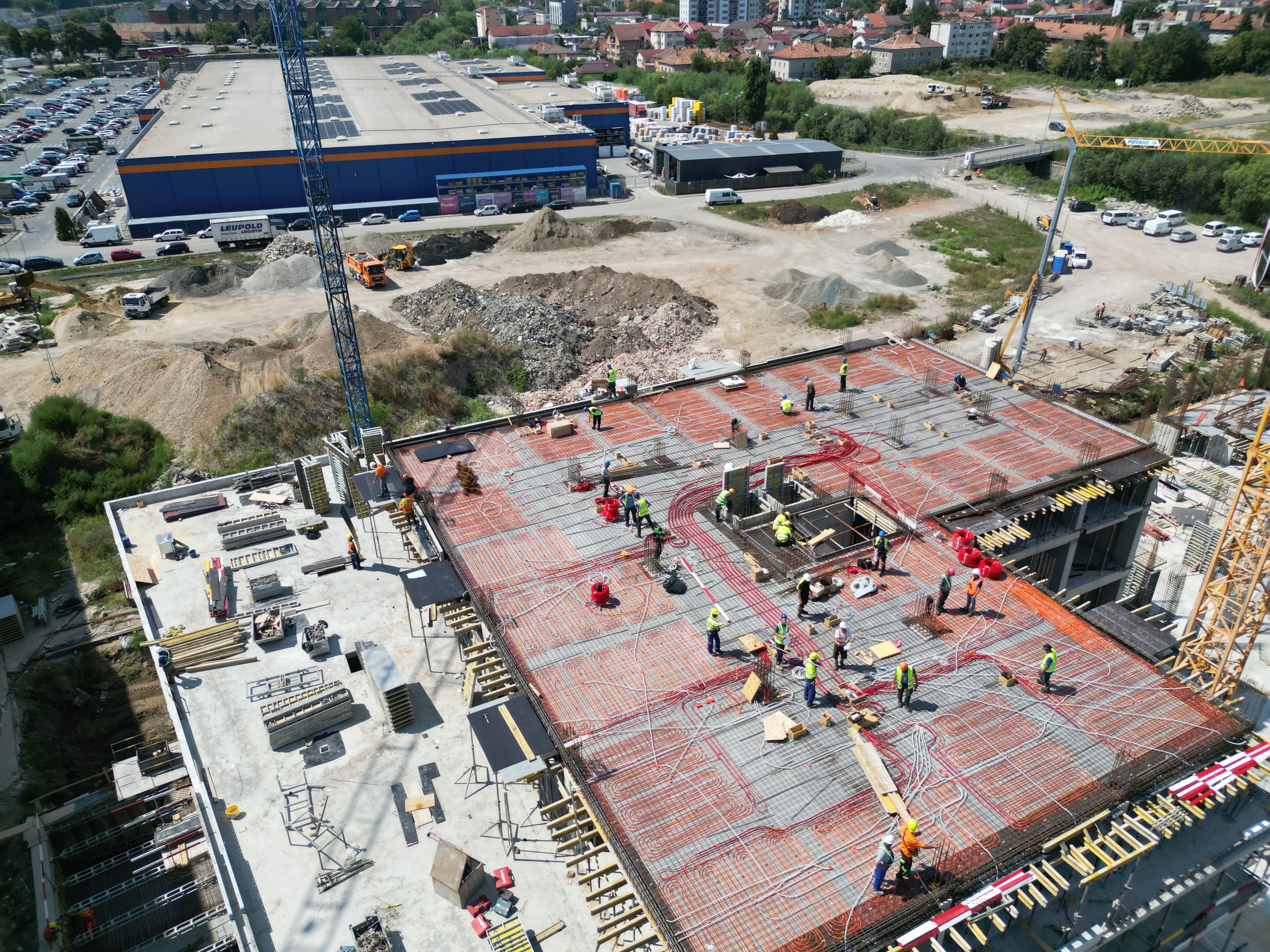

La corpul rezidențial ERA Roots, instalațiile sunt realizate în proporție de 95%, iar compartimentările din gips-carton din apartamente sunt acum complet finalizate. Turnarea șapelor a ajuns la 100%, marcând o etapă importantă înainte de finisajele finale. Lucrările la holuri au avansat semnificativ: finisajele sunt realizate în proporție de 60%, iar montarea plăcilor ceramice a ajuns până la etajul 7. În apartamente, băile sunt în lucru etapizat, cu hidroizolațiile realizate până la etajul 3, iar montajul de gresie, faianță și căzi finalizat până la același nivel. La nivelul circulațiilor verticale, mâna curentă a casei scării este montată integral, iar balustradele de sticlă de la etajul retras sunt finalizate în proporție de 100%.

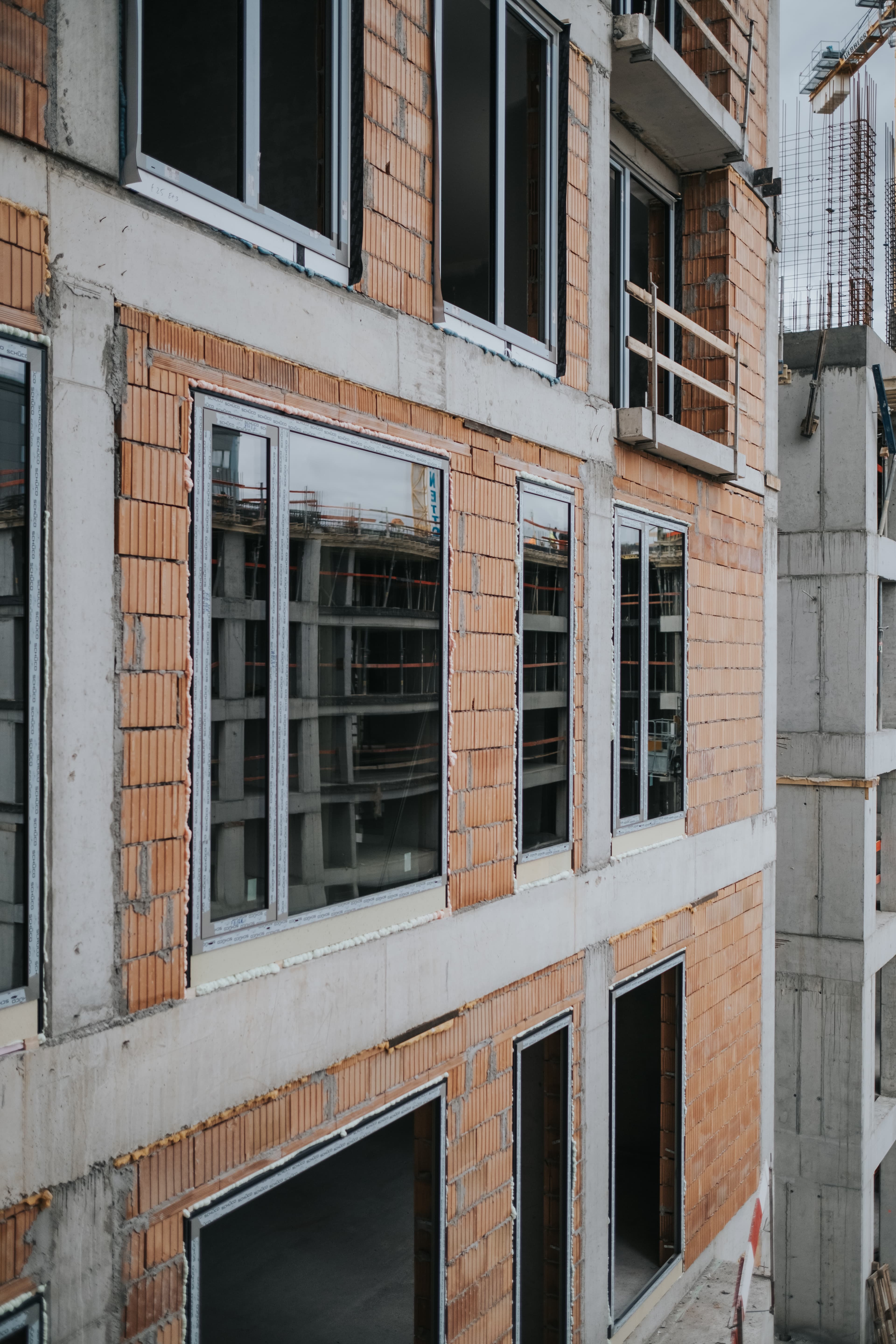

La exterior, amenajările verzi continuă să prindă contur, cu aproximativ 90% dintre copacii ornamentali deja plantați, consolidând identitatea verde a ansamblului.

La corpul mixt, lucrările de zugrăvire sunt finalizate integral, placările ceramice de pe casa scării au ajuns la 100%, iar balustradele de sticlă sunt montate. Tot în această etapă a început amenajarea spațiilor comerciale, un pas important în activarea funcțiunilor mixte și în pregătirea comunității pentru viața de zi cu zi.

Decembrie 2025

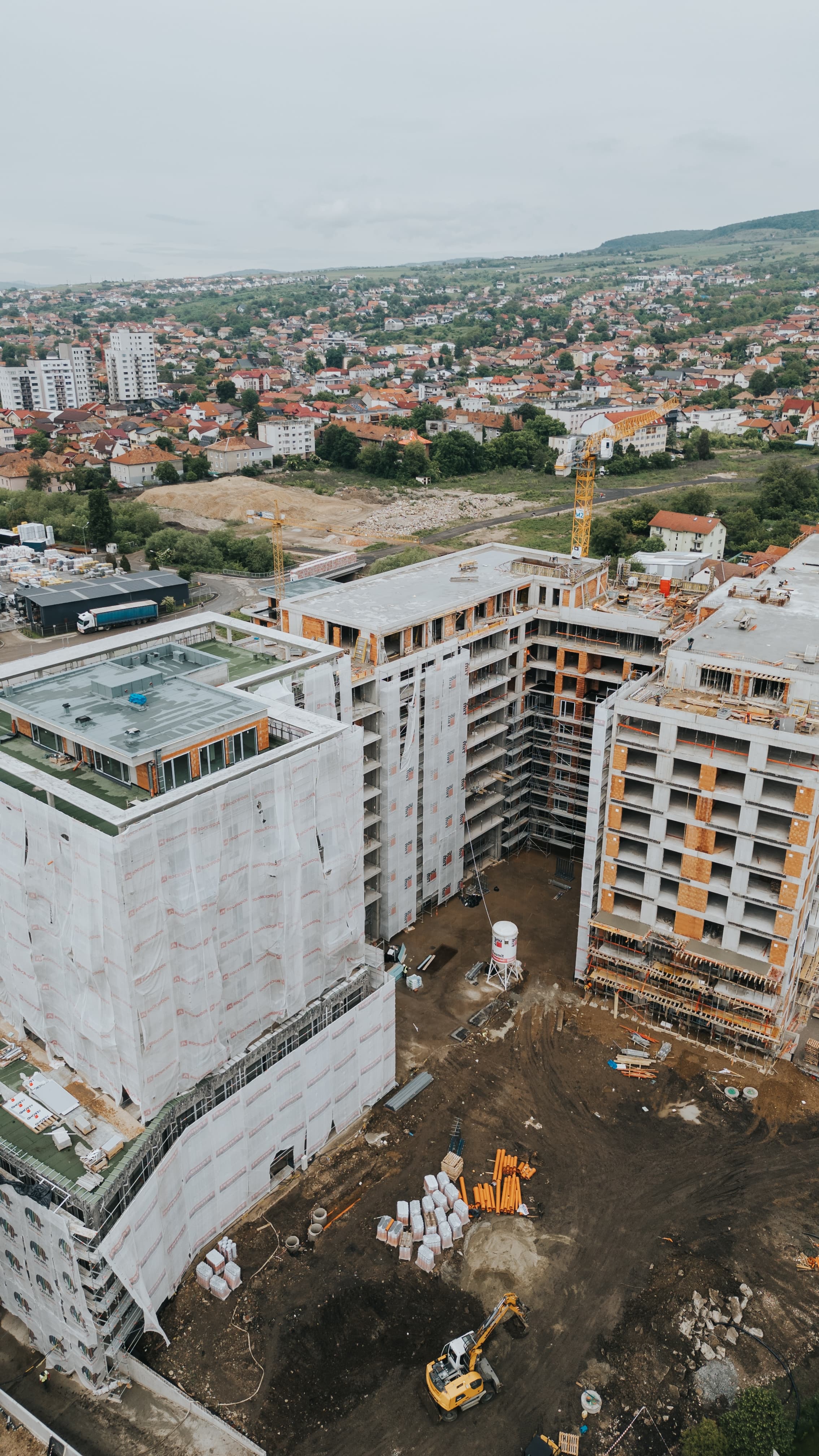

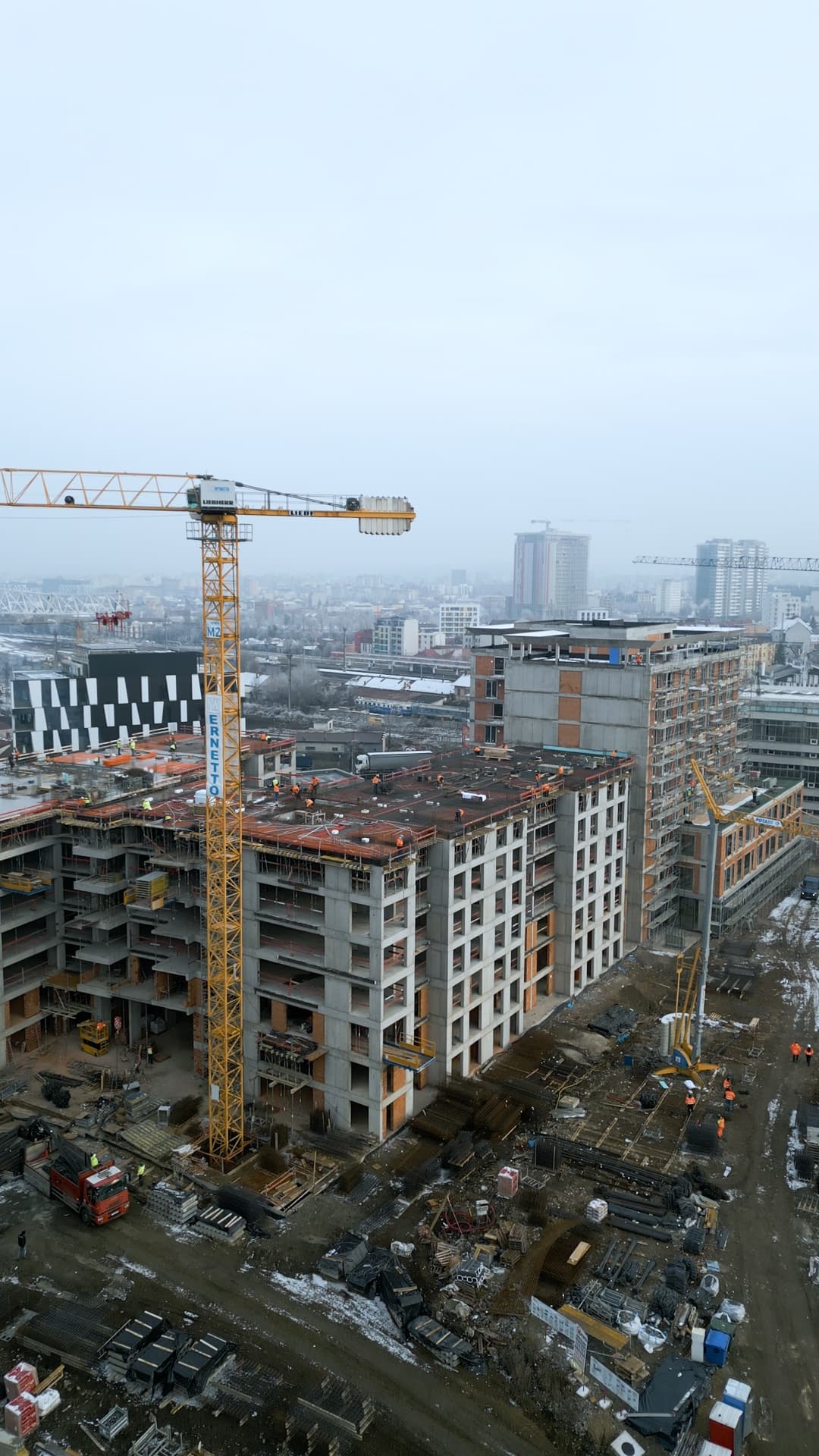

În luna decembrie, lucrările din cadrul ERA Roots Cluj au avansat vizibil, conturând tot mai clar forma finală a ansamblului. La corpul rezidențial, fațada este complet finalizată, inclusiv fațada de ceramică verde din corpul de legătură, iar balustradele au fost montate integral.

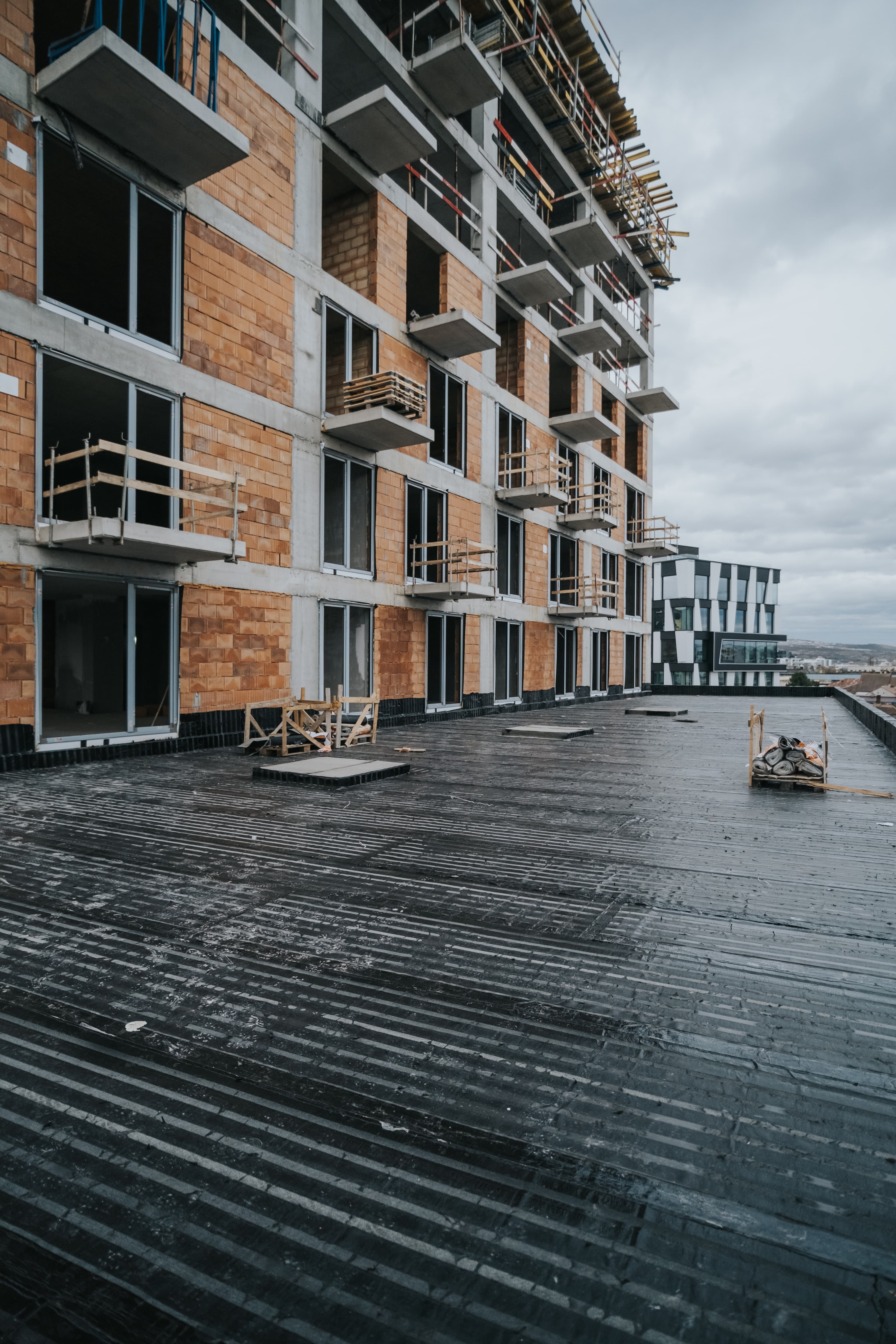

Instalațiile sunt realizate în proporție de 90%, compartimentările din gips-carton din apartamente au ajuns la 80%, iar echipele au turnat șapele până la etajul 8. Finisajele continuă etapizat: plăcile ceramice sunt montate pe balcoane în proporție de 45%, iar pe holuri lucrările au ajuns până la etajul 3, cu finisaje realizate în proporție de 40%. Terasa înierbată de la etajul 3 este complet finalizată, iar acoperișurile verzi au fost montate atât pe clădirea rezidențială, cât și pe cea a grădiniței.

La exterior, spațiile comune prind tot mai multă viață. Aleile pietonale sunt realizate în proporție de 50%, 70% dintre copacii ornamentali au fost deja plantați, iar infrastructura rutieră este complet funcțională: semnalizarea și semaforizarea sunt montate, iar ultimul strat de asfalt a fost turnat. Tot în această etapă a fost finalizată aleea pietonală de pe râul Nadăș, în zona grădiniței, un element important pentru conectarea comunității cu natura din proximitate.

La corpul mixt, fațada este finalizată integral, turnarea șapelor a ajuns la 100%, iar lucrările de zugrăvire au avansat până la etajul 6. În subteran, toate locurile de parcare sunt trasate, pregătind ansamblul pentru etapa finală de amenajare și utilizare.


Noiembrie 2025

Corp rezidențial

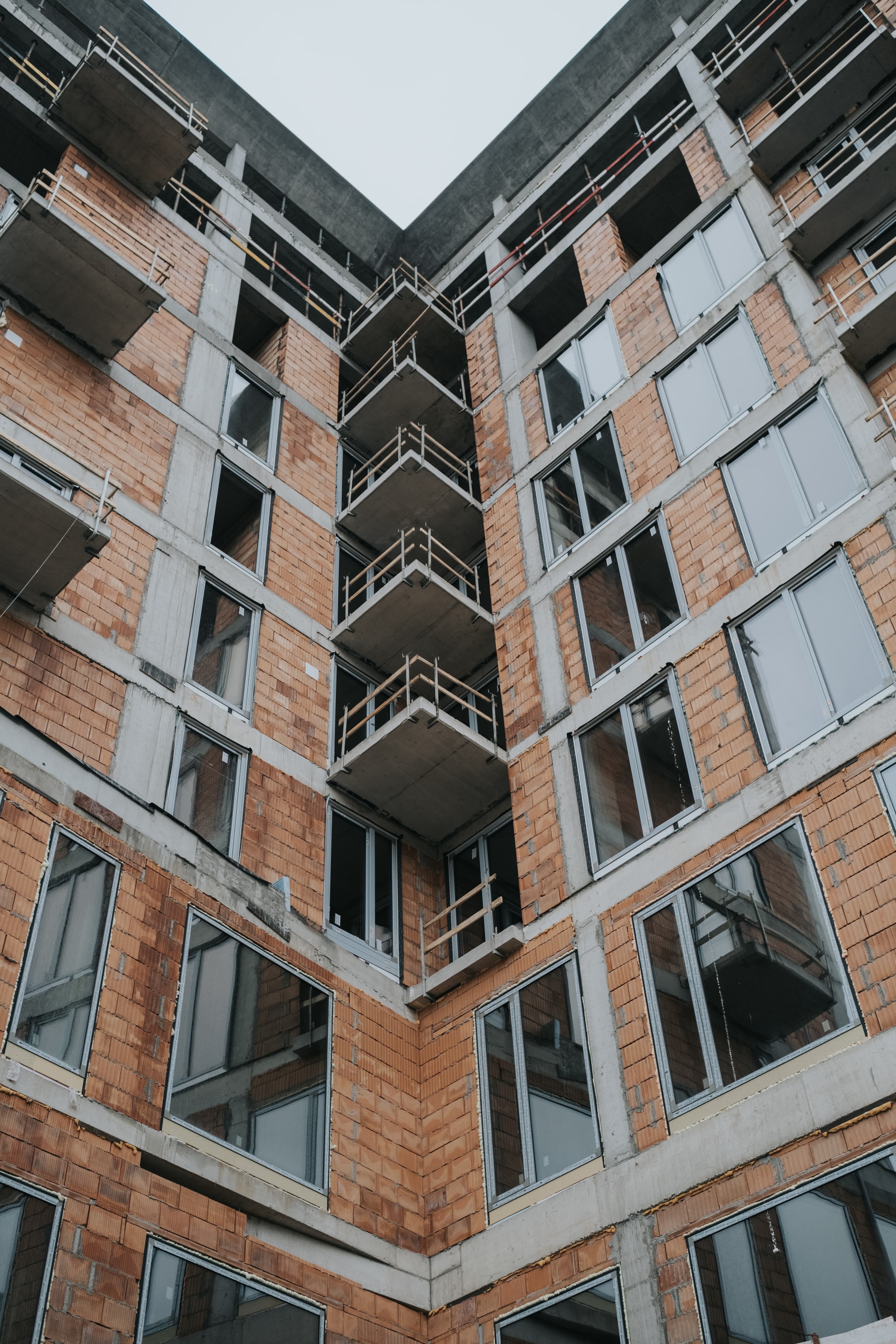

  • Fațada clădirii este realizată în proporție de 96%.

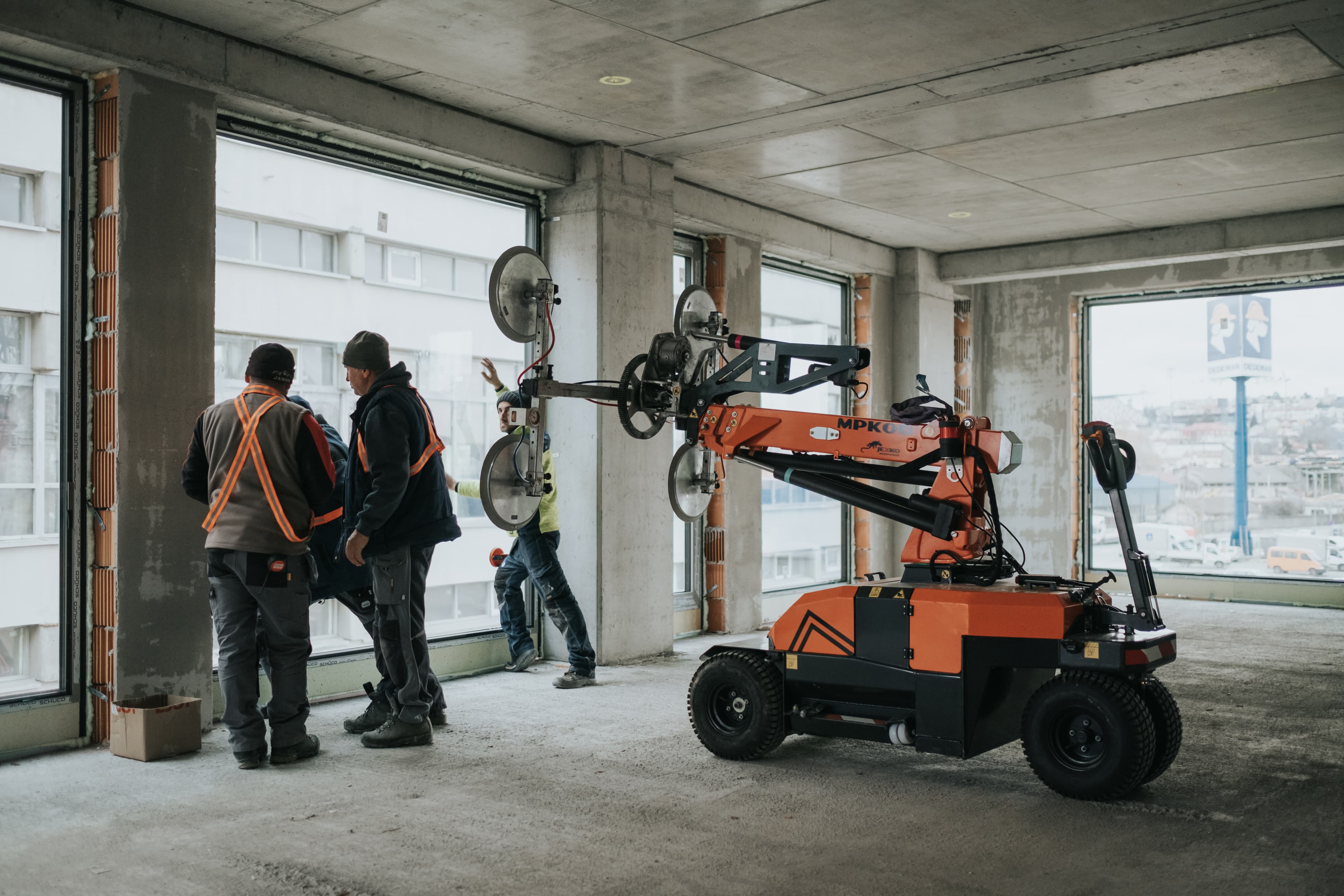

  • Sistemele de automatizare pentru jaluzele sunt complet finalizate.

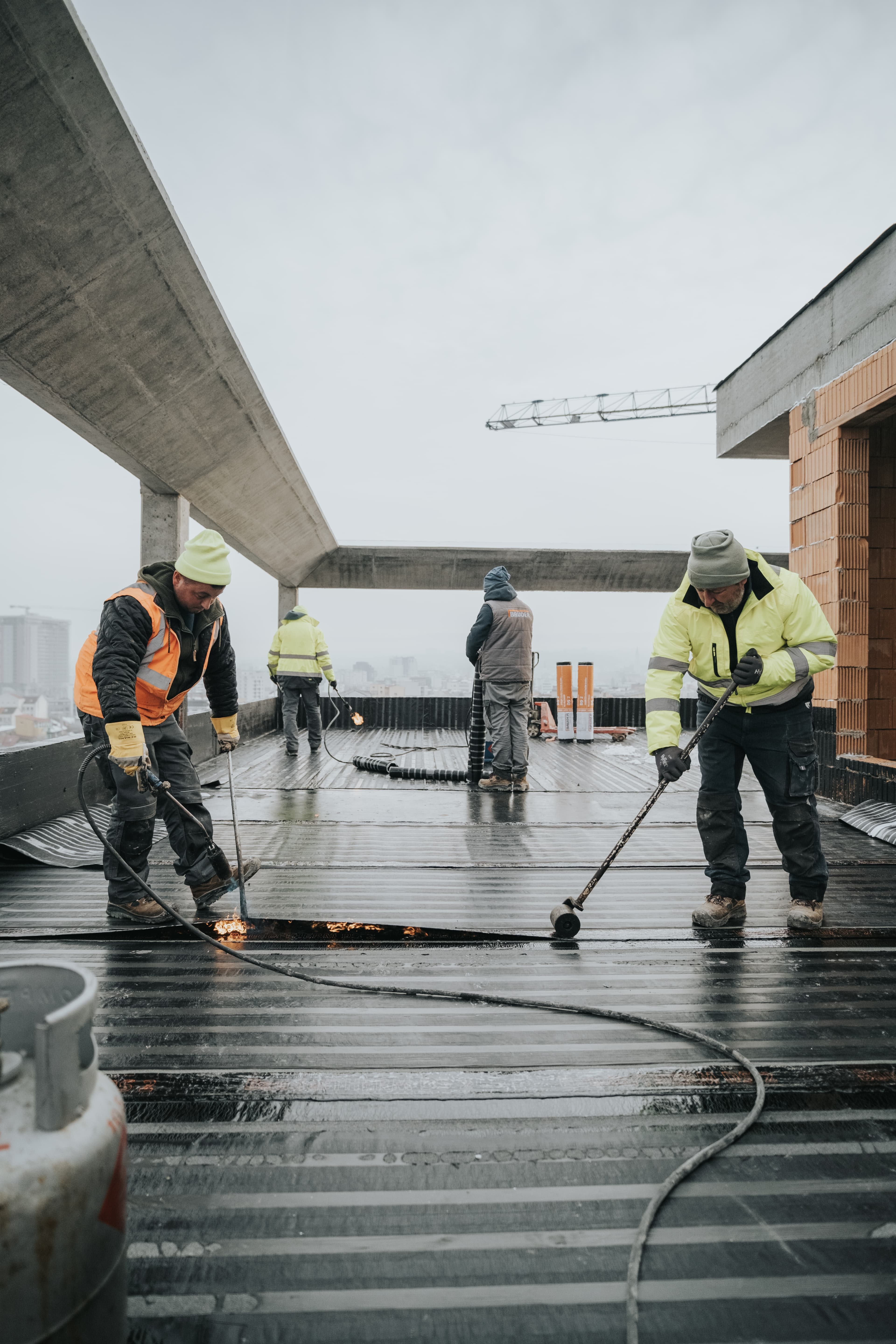

  • Echipele au finalizat hidroizolațiile acoperișurilor.
  • Hidroizolațiile din curtea interioară sunt realizate în proporție de 100%.
  • Gletul este aplicat în întreg corpul.

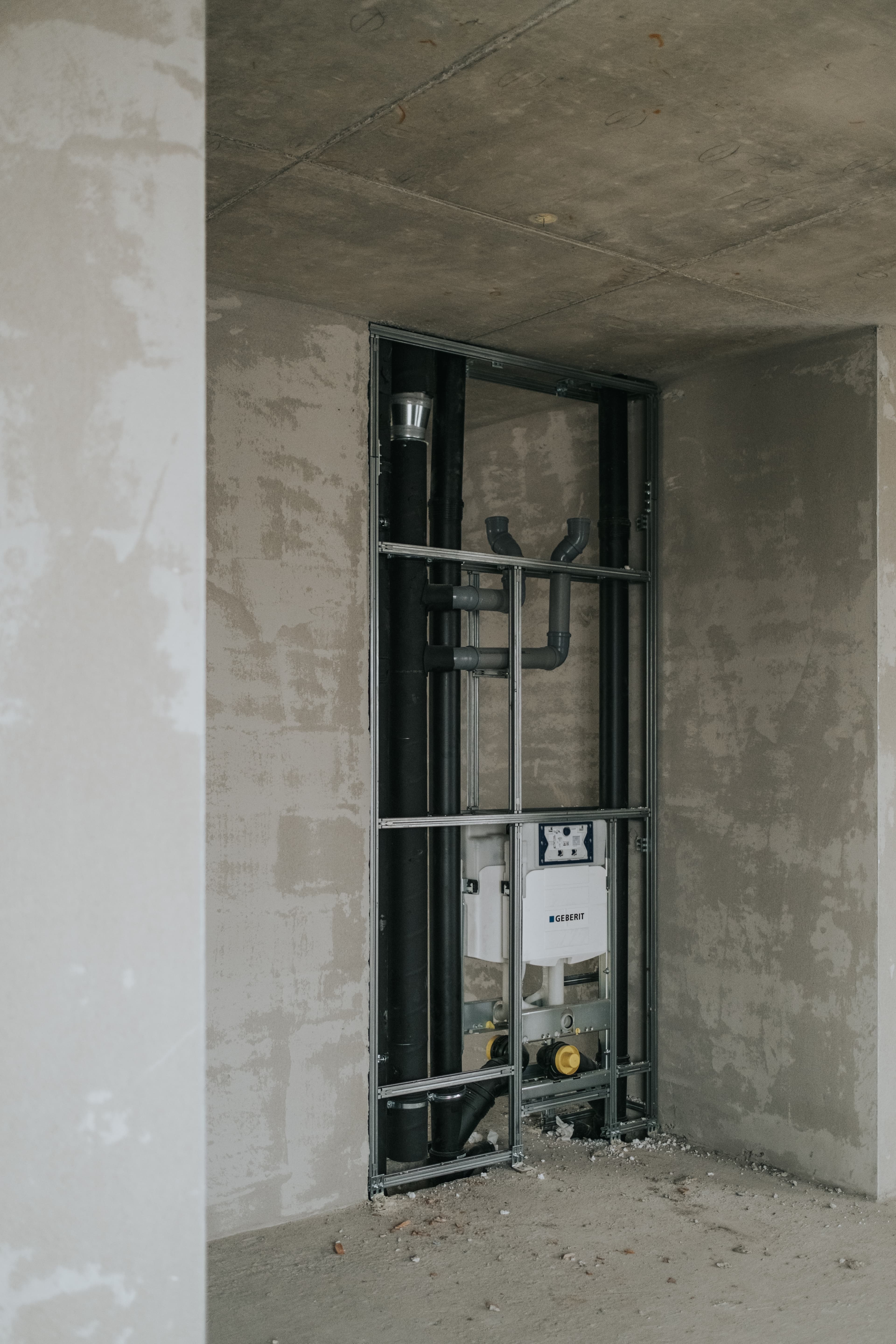

  • Instalațiile sunt executate în proporție de 90%.

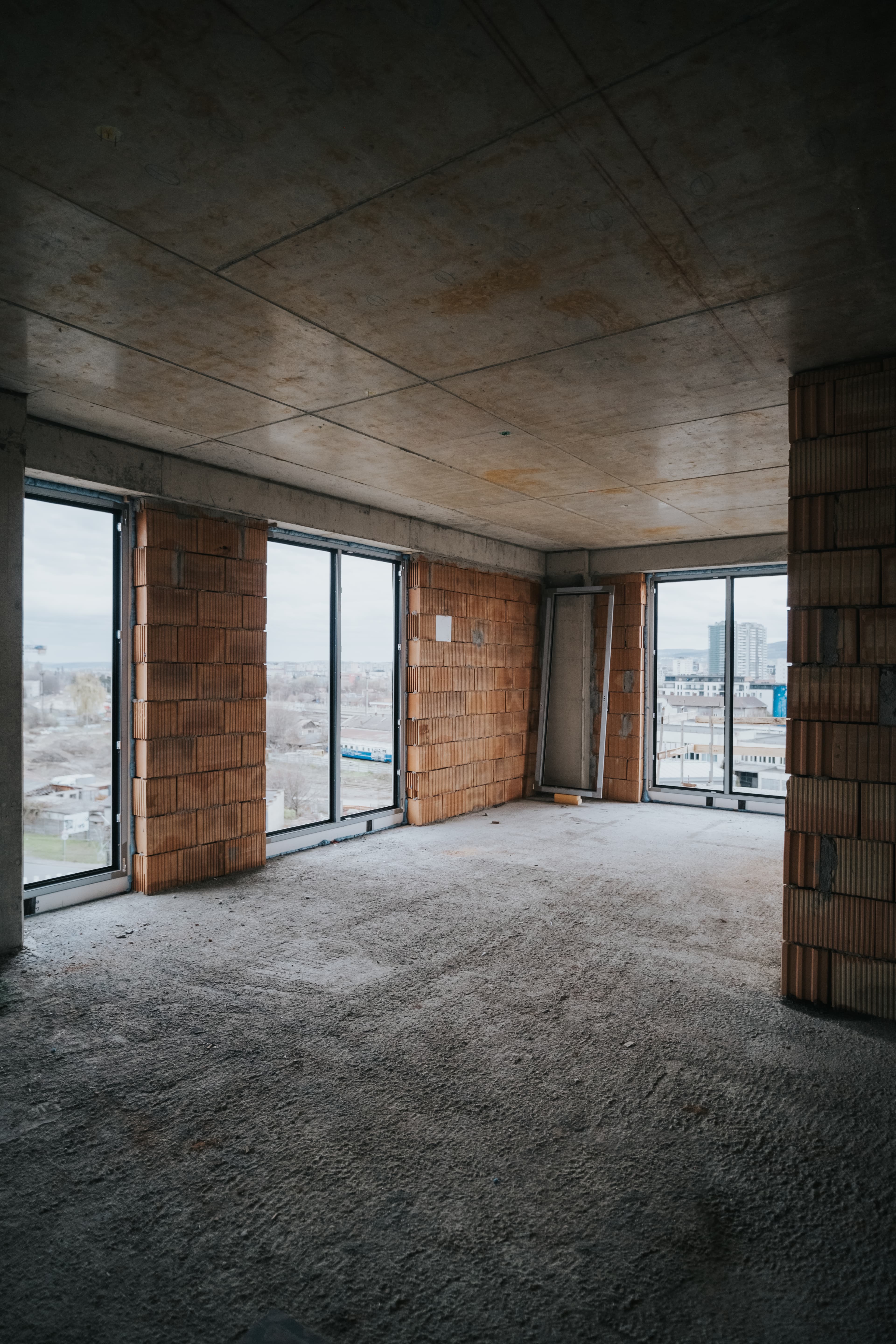

  • Compartimentările din gips carton din apartamente sunt realizate în proporție de 70%
  • Rampă de access auto este finalizată
  • Montarea plăcilor ceramice pe balcoane s-a realizat în procent de 40%
  • Finisajele holurilor sunt realizate în proporție de 25%
  • Montatul placilor ceramice pe holuri a ajuns la etajul 1.
  • Echipele au turnat șapele până la etajul 6, iar în prezent se lucrează la etajele superioare.
  • Strada, intersectia și accesul pietonal dinspre râul Nadăș sunt gata

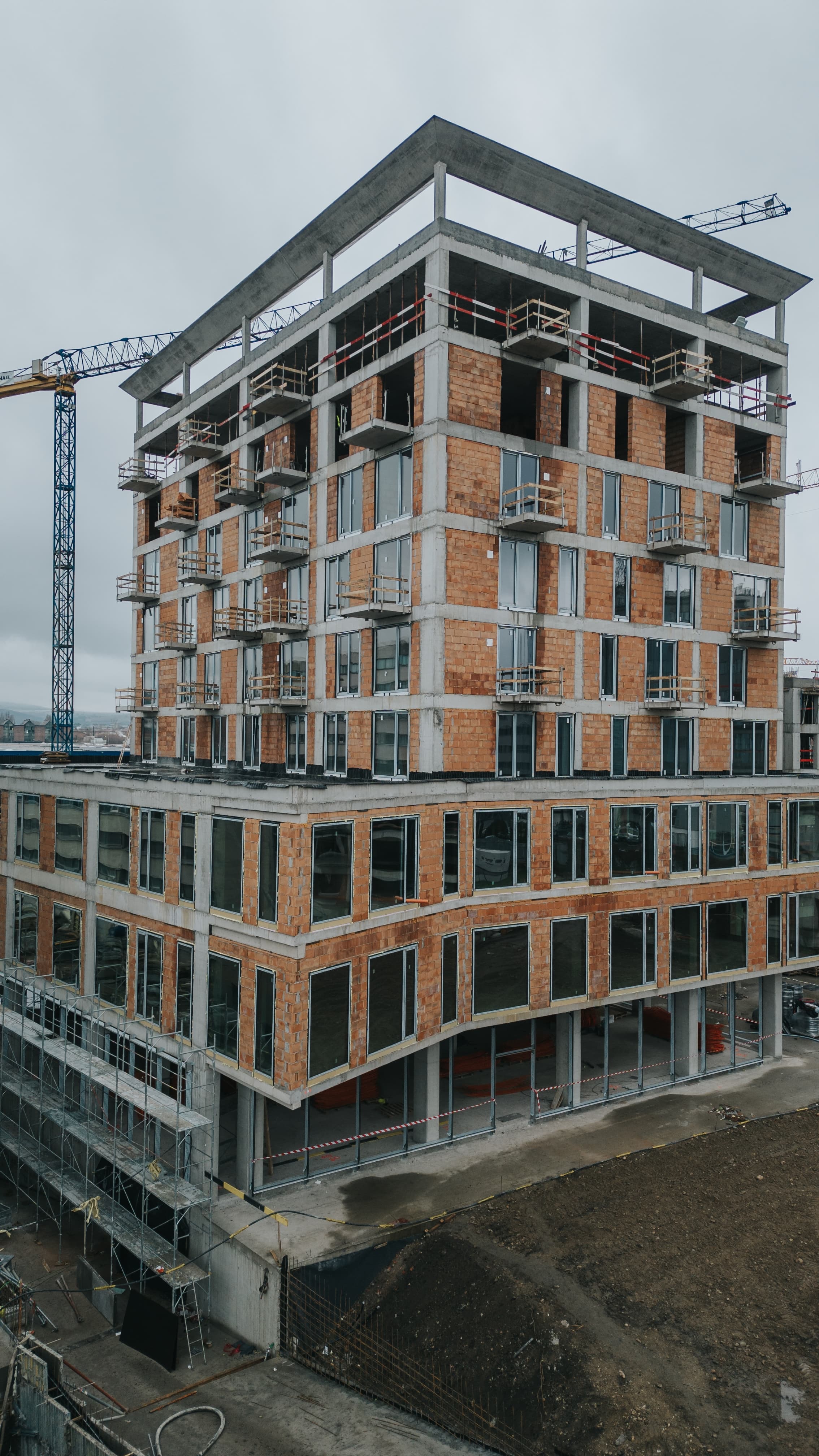

Octombrie 2025

Corp rezidențial
  • Fațada clădirii este realizată în proporție de 96%.
  • Echipele au finalizat forajele geotermale.
  • Podul velo a fost finalizat.
  • Sistemele de automatizare pentru jaluzele sunt complet finalizate.
  • Echipele au finalizat hidroizolațiile acoperișurilor.
  • Hidroizolațiile din curtea interioară sunt realizate în proporție de 50%.
  • Tencuielile interioare sunt gata.
  • Gletul este aplicat până la etajul 9.
  • Instalațiile sunt executate în proporție de 85%.
  • Compartimentările din rigips din apartamente sunt realizate în proporție de 50.
  • Echipele au turnat șapele până la etajul 4, iar în prezent se lucrează la etajele superioare.

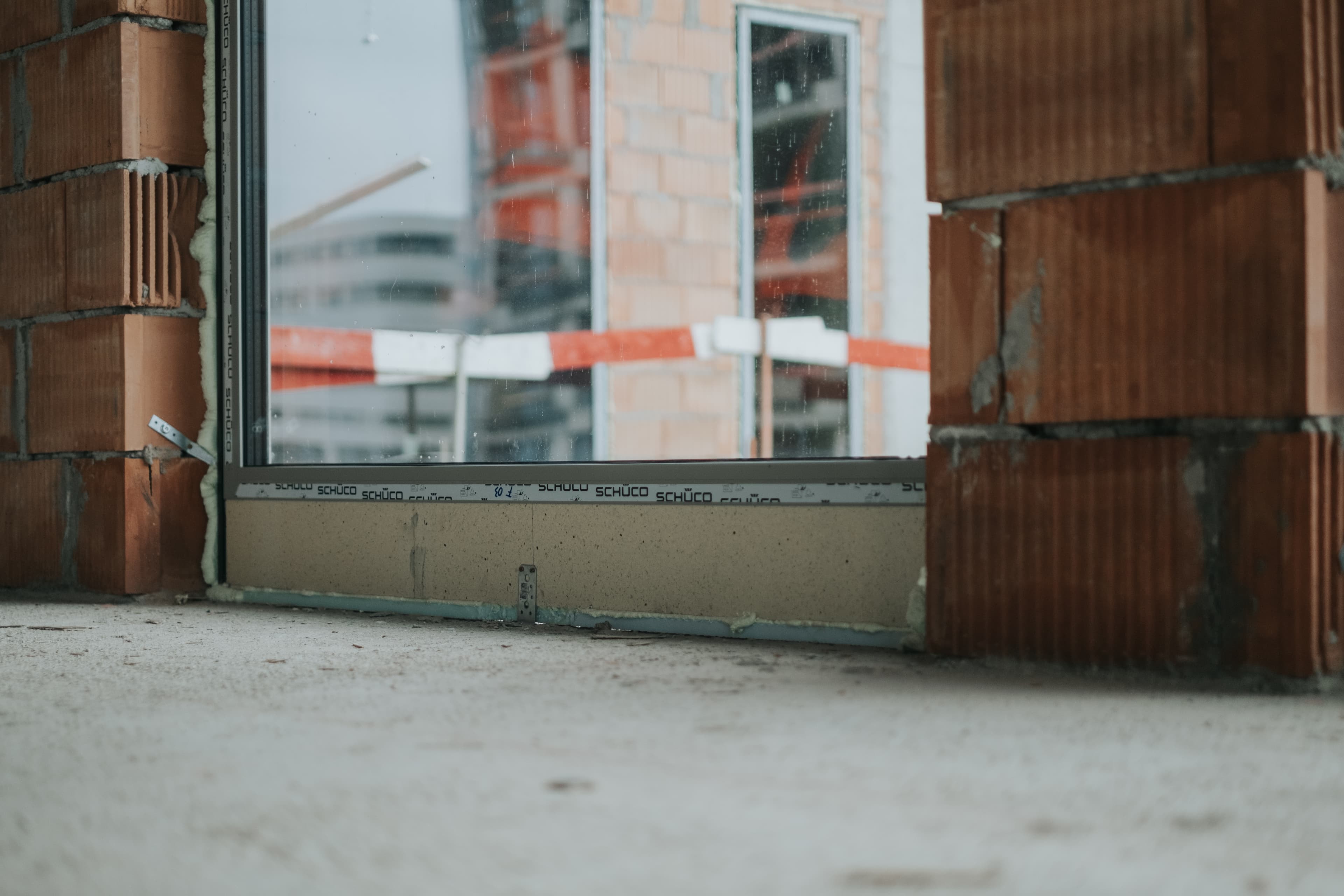

  • Toate ușile rezistente la foc sunt montate.
  • La etajul 8, sistemul de încălzire în tavan este finalizat.
Corpul mixt

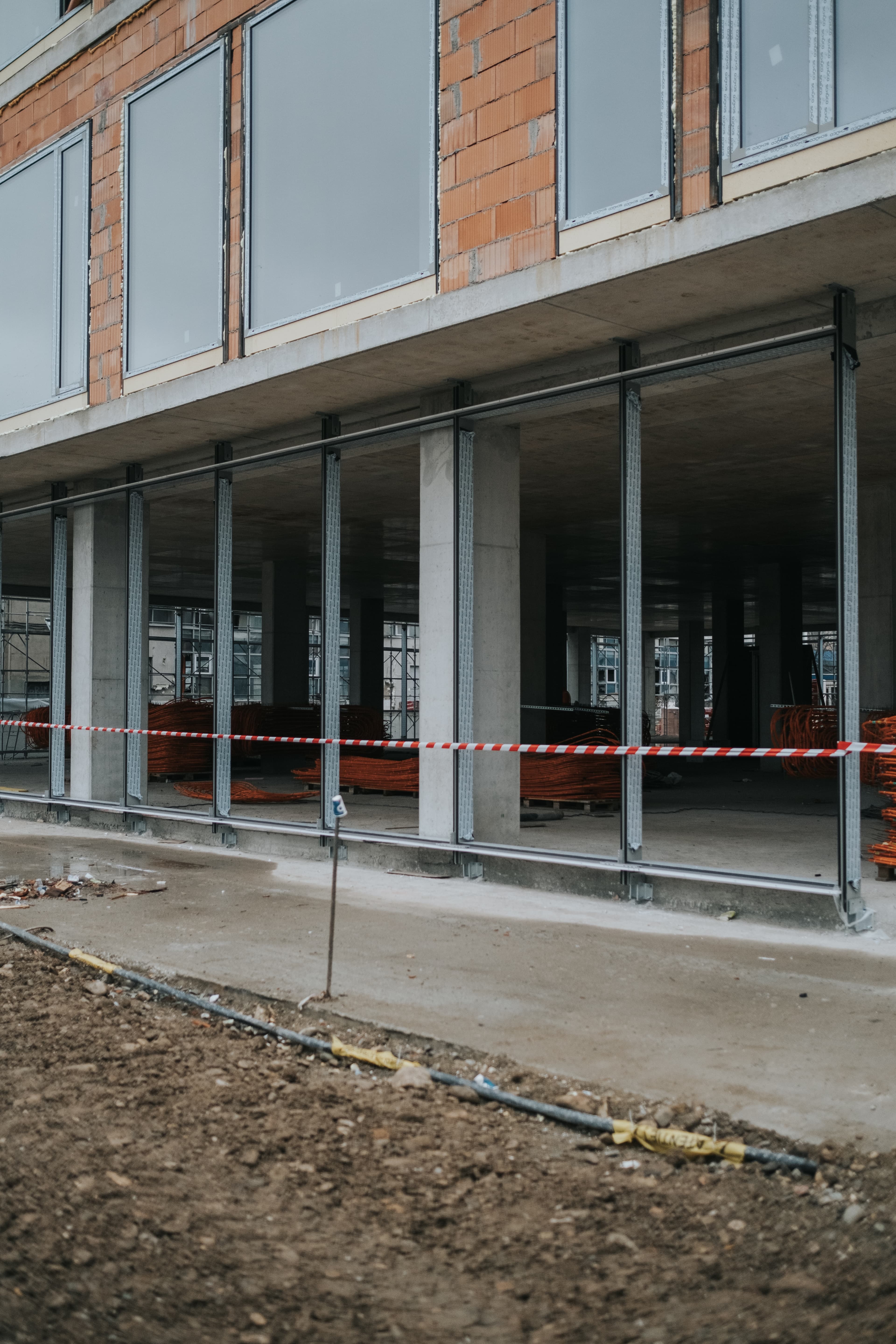

  • Fațada corpului mixt este finalizată în proporție de 90%.
  • Șapele de la etajele 1, 2 și 3 sunt finalizate în proporție de 90%.
  • Echipele au finalizat complet instalațiile, gletuirea și rigipsul.
  • Lucrările de zugrăvire au ajuns până la etajul 4.
  • Plăcile ceramice au fost montate la etajul retras.
  • Toate balustradele de sticlă sunt montate.
  • Placile ceramice din aparthotel sunt montate 100%.
  • La subsol, asfaltul este turnat în proporție de 95%.
  • Echipele au finalizat compartimentările din rigips în proporție de 100%.
Grădiniță
  • Grădinița a fost recepționată.

Septembrie 2025

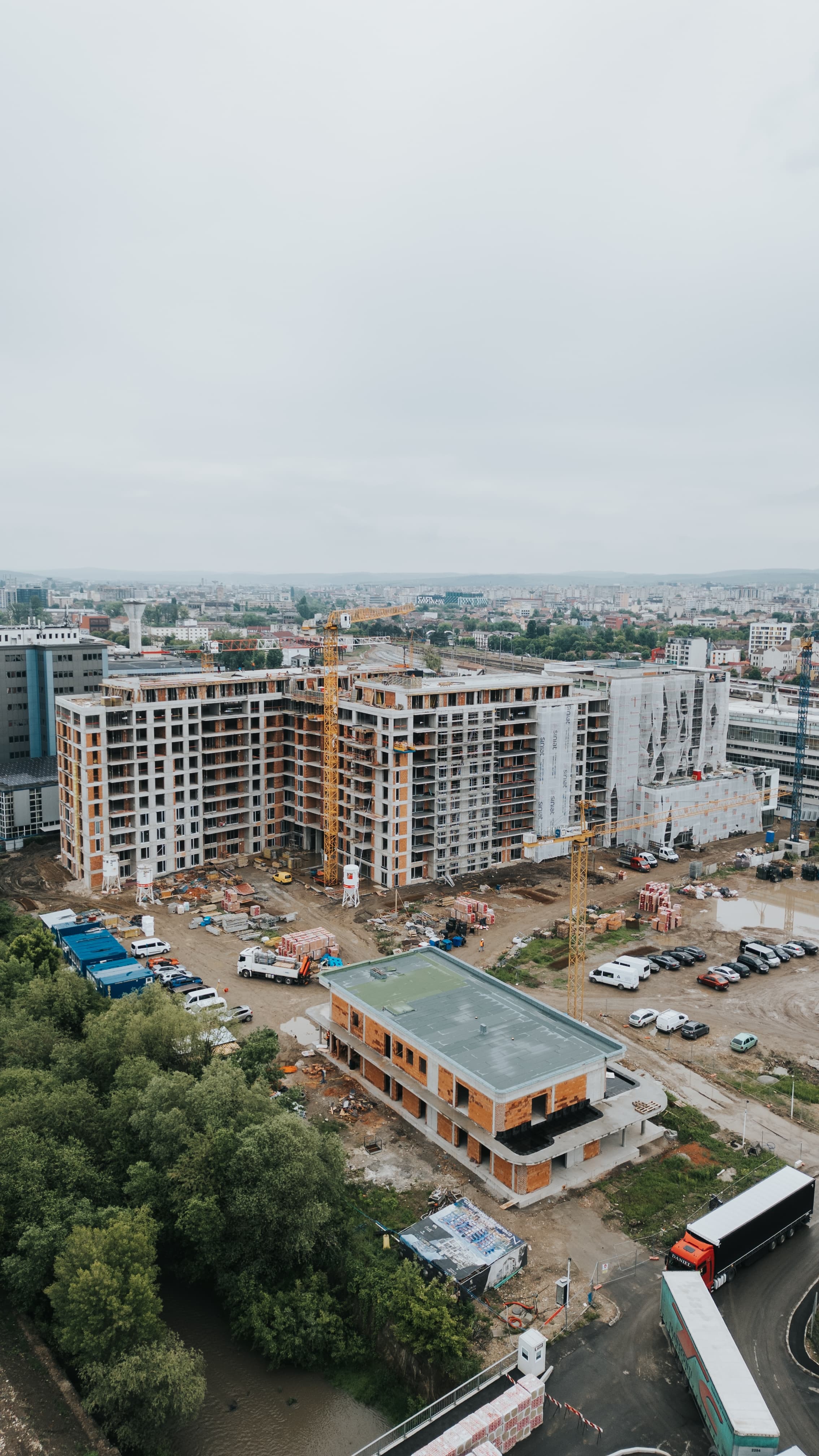

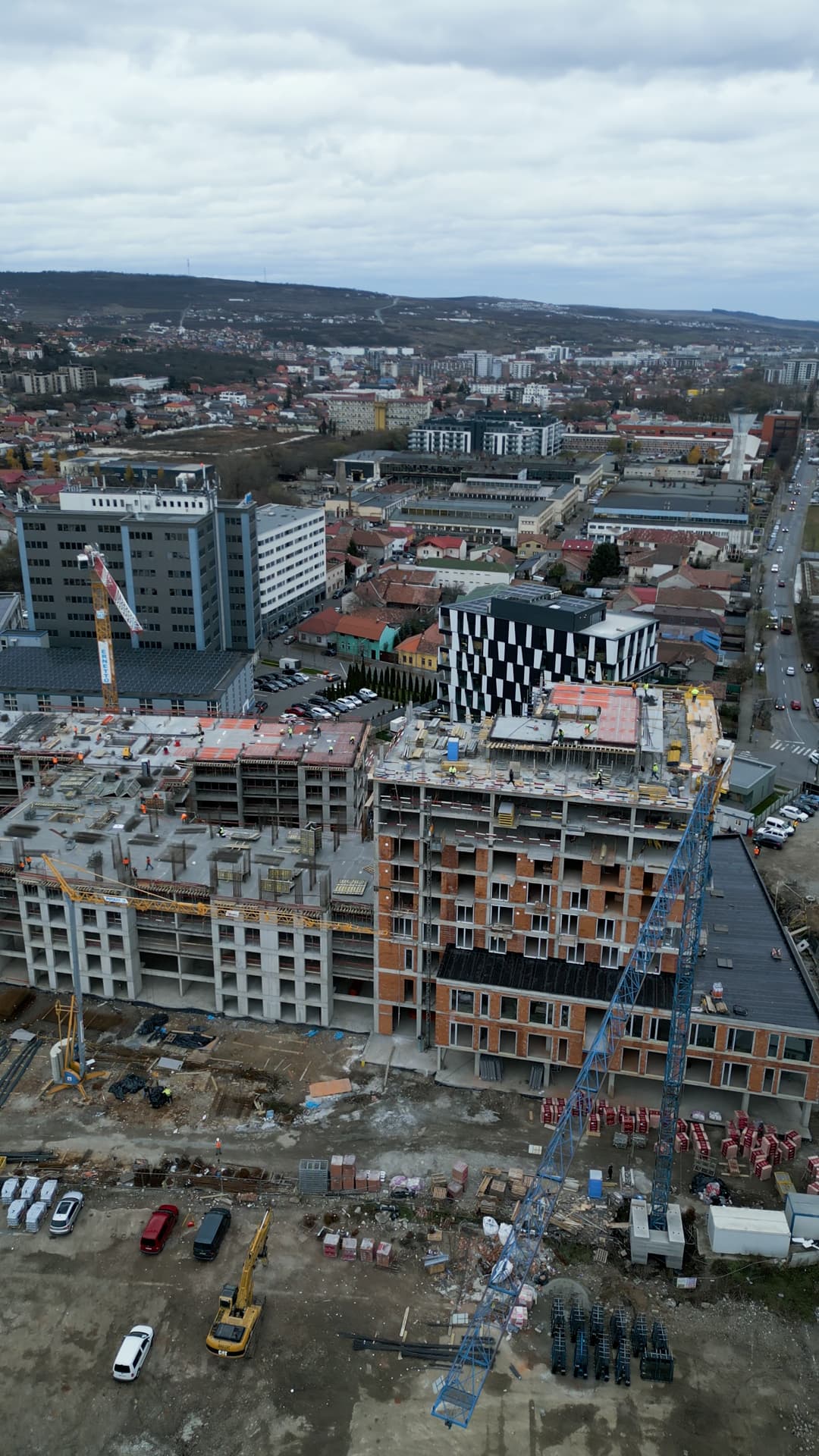

În septembrie, ERA Roots Cluj a ajuns într-un stadiu avansat. La corpul rezidențial, fațada este 90% finalizată, lifturile și automatizările sunt complet funcționale, iar finisajele interioare sunt în proporție mare gata. Forajele geotermale au ajuns la 55%, iar podul pietonal și velo este complet finalizat. La corpul mixt, lucrările de interior și fațadă sunt aproape finalizate, iar la subsol s-a turnat stratul de asfalt. Grădinița are montate panourile fotovoltaice, marcând un pas esențial spre un cartier sustenabil, cu o comunitate activă și conectată.


August 2025

Lucrările pe șantierul ERA Roots se concentrează pe finisaje și detalii. La corpul mixt, fațada este 90% gata, șapele sunt turnate 70%, iar instalațiile sunt aproape finalizate. La corpul rezidențial, tencuielile sunt finalizate, fațada termoizolată și decorativă avansează, iar lifturile sunt montate parțial. La grădiniță, compartimentările și instalațiile sunt aproape complete, iar amenajările exterioare sunt în curs. ERA Roots devine tot mai clar o comunitate în formare — sustenabilă, conectată și plină de viață.


Iulie 2025

În iulie, proiectul ERA Roots Cluj se apropie de fazele finale. La corpul mixt, fațada ventilată și sistemele tehnice sunt finalizate, lifturile sunt operaționale, iar instalațiile au trecut de 90%. La corpurile rezidențiale, structura este completă, fațadele și tâmplăria sunt montate, iar lucrările interioare continuă. Grădinița este complet ridicată, cu fațadă ventilată și finisaje interioare aproape gata. Proiectul își consolidează identitatea de ansamblu modern, inovator și sustenabil.

Iunie 2025

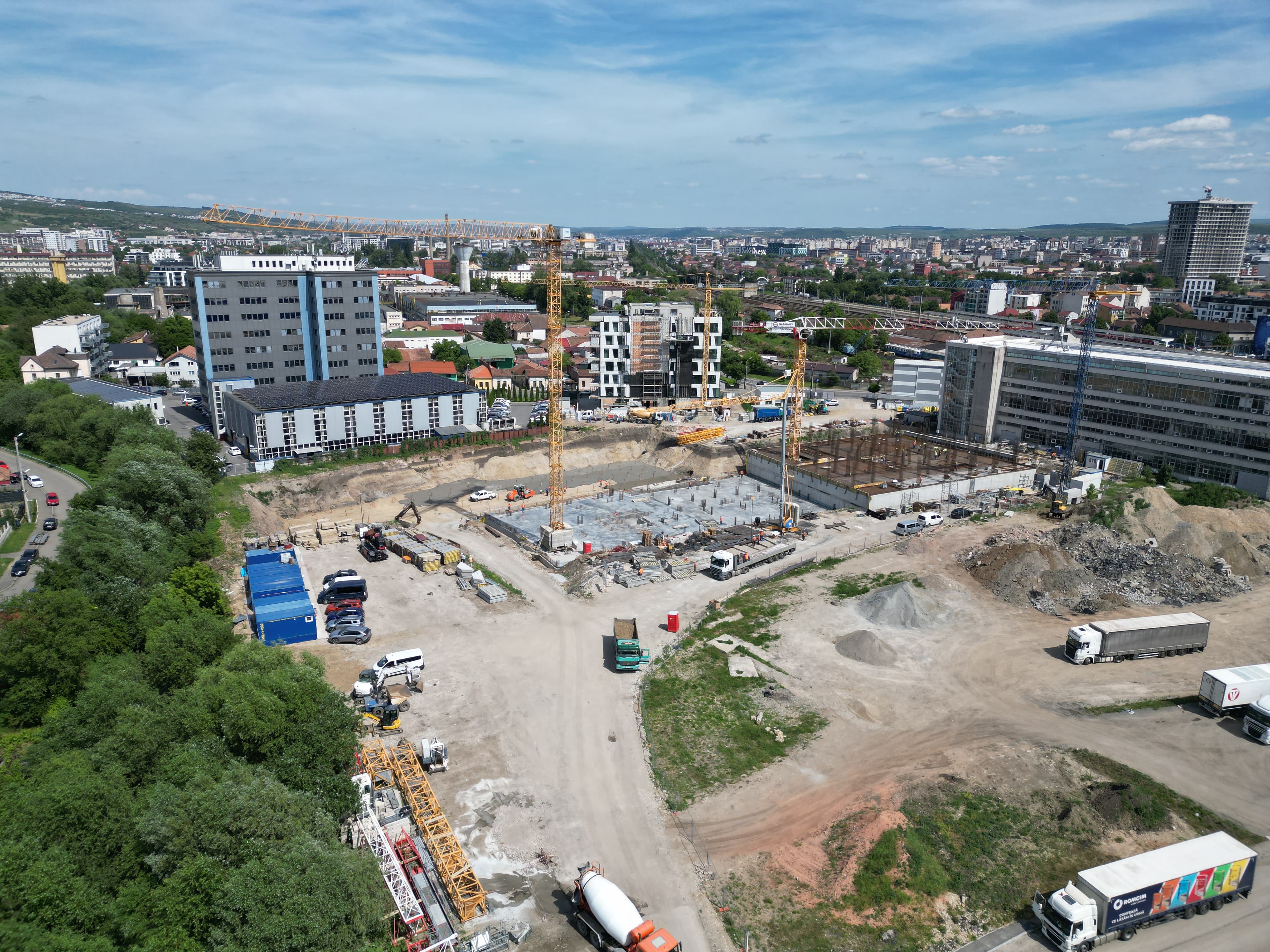

ERA Roots a intrat într-o etapă de rafinare. La corpul mixt, fațada ceramică este aproape completă, iar instalațiile interioare și finisajele sunt realizate în proporție de 80%. La corpurile rezidențiale, tencuielile, tâmplăria și sistemele interioare sunt finalizate în mare parte. Grădinița are structura și fațada complet finalizate, iar montajul tâmplăriei și tencuielile interioare sunt încheiate. Atmosfera generală: un proiect care devine tot mai vizibil ca parte a unei comunități sustenabile din Cluj.


Mai 2025

ERA Roots Cluj a intrat într-o fază de finisaje intense. La corpul mixt, fațada și instalațiile interioare sunt aproape gata, iar sistemele tehnice sunt testate. La Tronsonul 1, structura este completă, se lucrează la tencuieli, tâmplărie și finisaje. La Tronsonul 2, scările, balcoanele și fațadele sunt aproape finalizate. Grădinița are structura completă, iar lucrările de hidroizolație și zidărie sunt finalizate în proporție mare. Totul avansează spre o locuire echilibrată și durabilă.

Aprilie 2025

Lucrările avansează armonios. La corpul mixt, instalațiile și sistemele de siguranță (sprinklere, electrice, ventilații) sunt aproape finalizate. La Tronsonul 1, structura a ajuns la etajul retras, tencuielile sunt gata pe primele niveluri, iar tâmplăria este montată aproape complet. La Tronsonul 2, se finalizează planșeul peste etajul 8, iar grădinița are structura completă și acoperișul hidroizolat. Comunitatea ERA Roots prinde tot mai multă formă — și în construcție, și în viziune.

Martie 2025

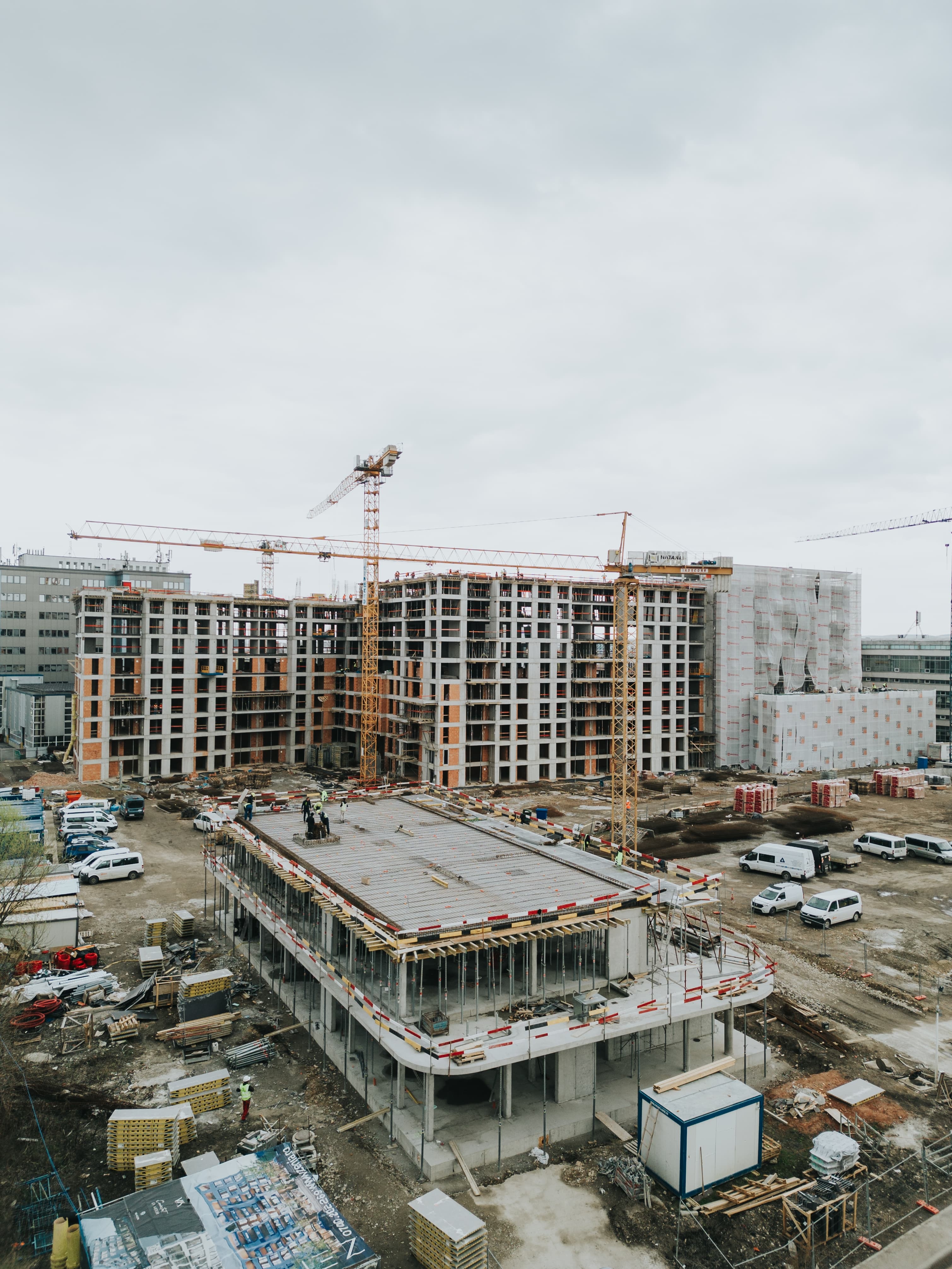

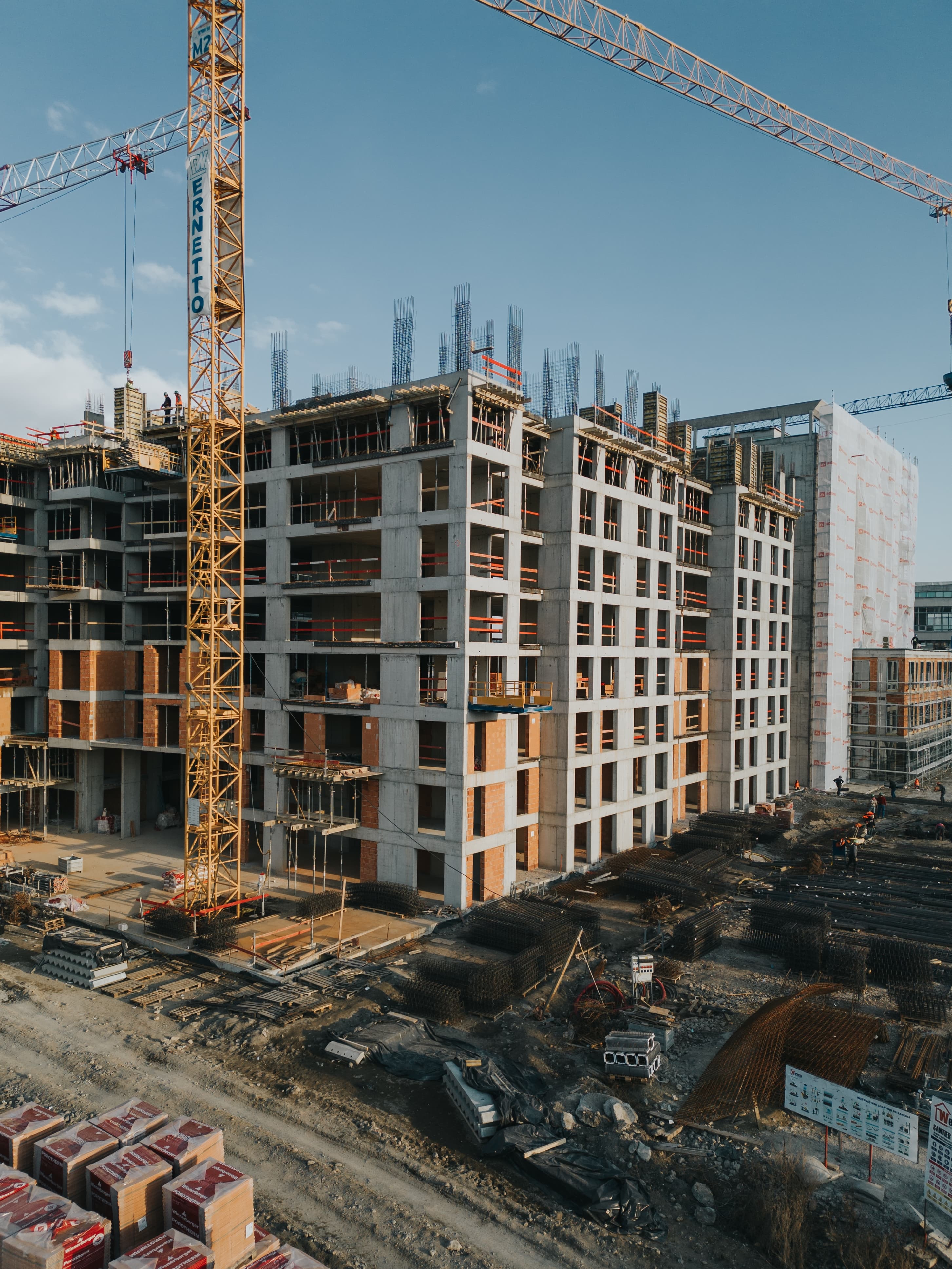

ERA Roots Cluj înregistrează un progres semnificativ. La corpul mixt, lifturile sunt funcționale, fațada ventilată este completă, iar instalațiile și finisajele interioare avansează. La corpul rezidențial, structurile ajung până la etajele 7–8, cu zidării și balcoane finalizate în proporție mare. Grădinița are structura ridicată până la etajul 1, iar sistemul geotermal este în lucru. Întregul ansamblu respiră energie și coerență — semn al unui proiect inovator și sustenabil.

Februarie 2025

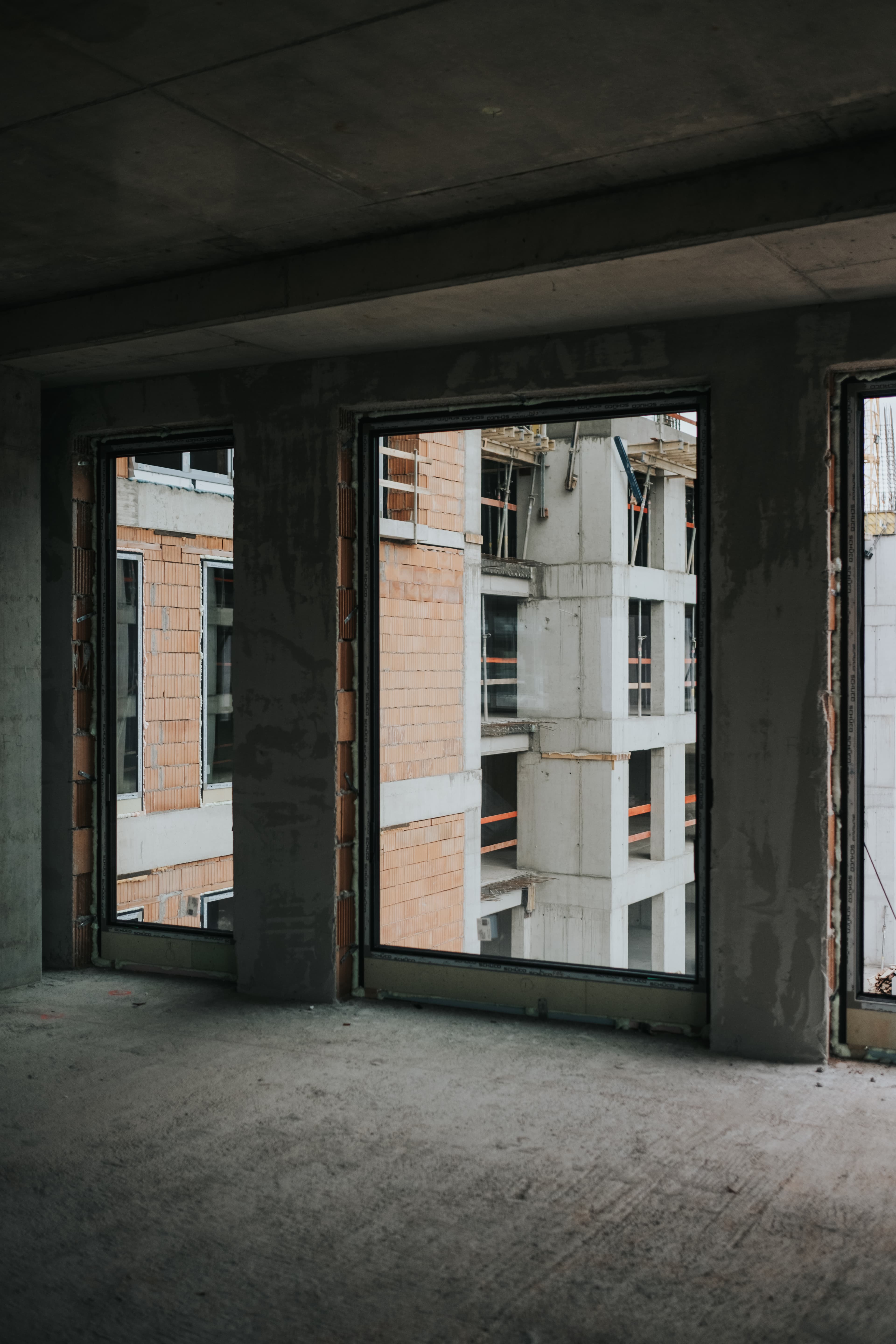

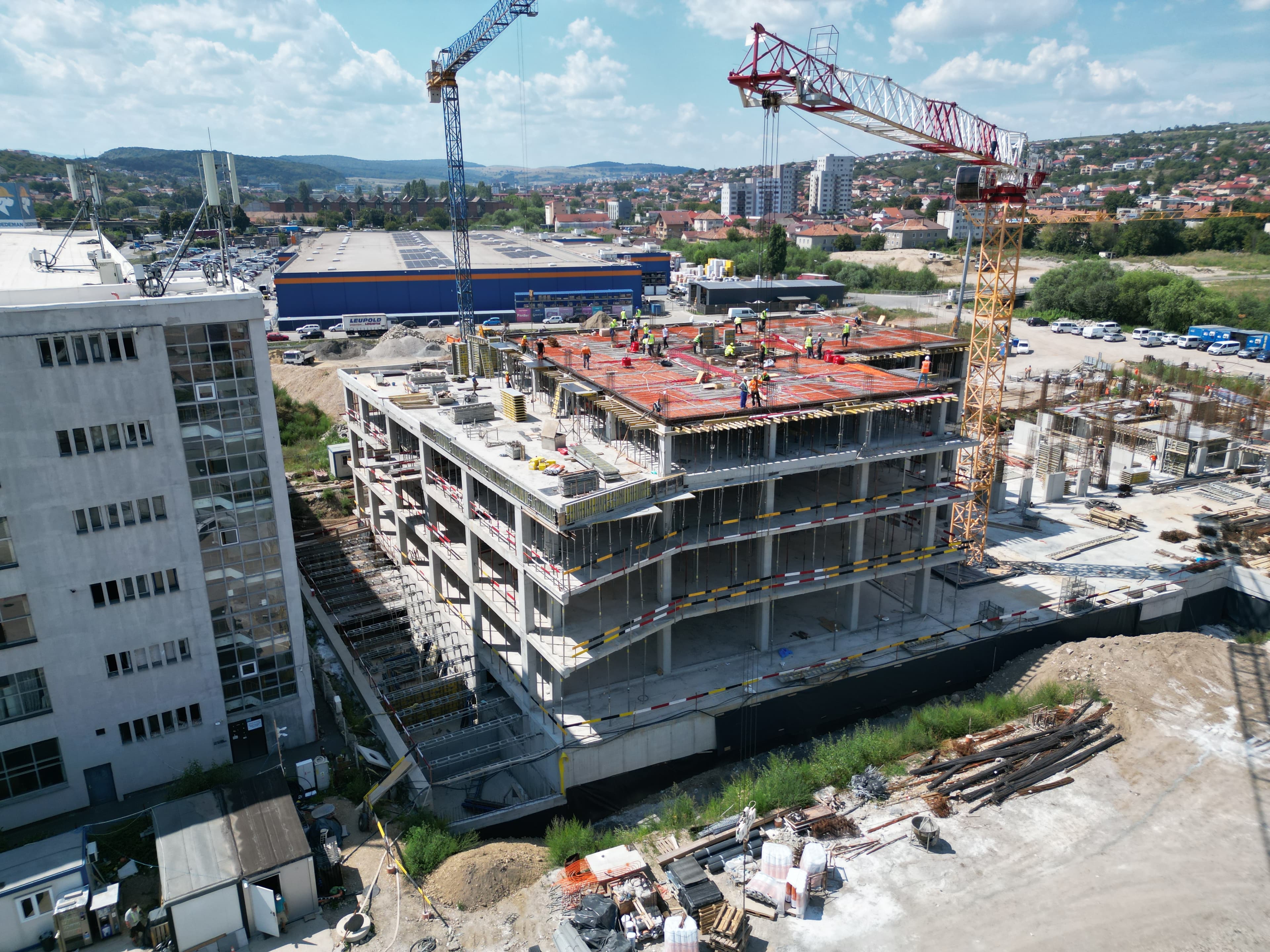

Structura corpul mixt este complet finalizată. Tâmplăria este montată integral, jaluzelele exterioare 80%, iar lifturile 90%. Se finalizează fațada ventilată și instalațiile interioare. La corpul rezidențial, structurile sunt finalizate până la etajele 5 și 6, iar zidăriile și tencuielile interioare avansează. Grădinița își conturează fundația și primele elemente verticale, pregătindu-se pentru montajul serpentinelor geotermale — un pas important spre eficiență energetică și sustenabilitate.

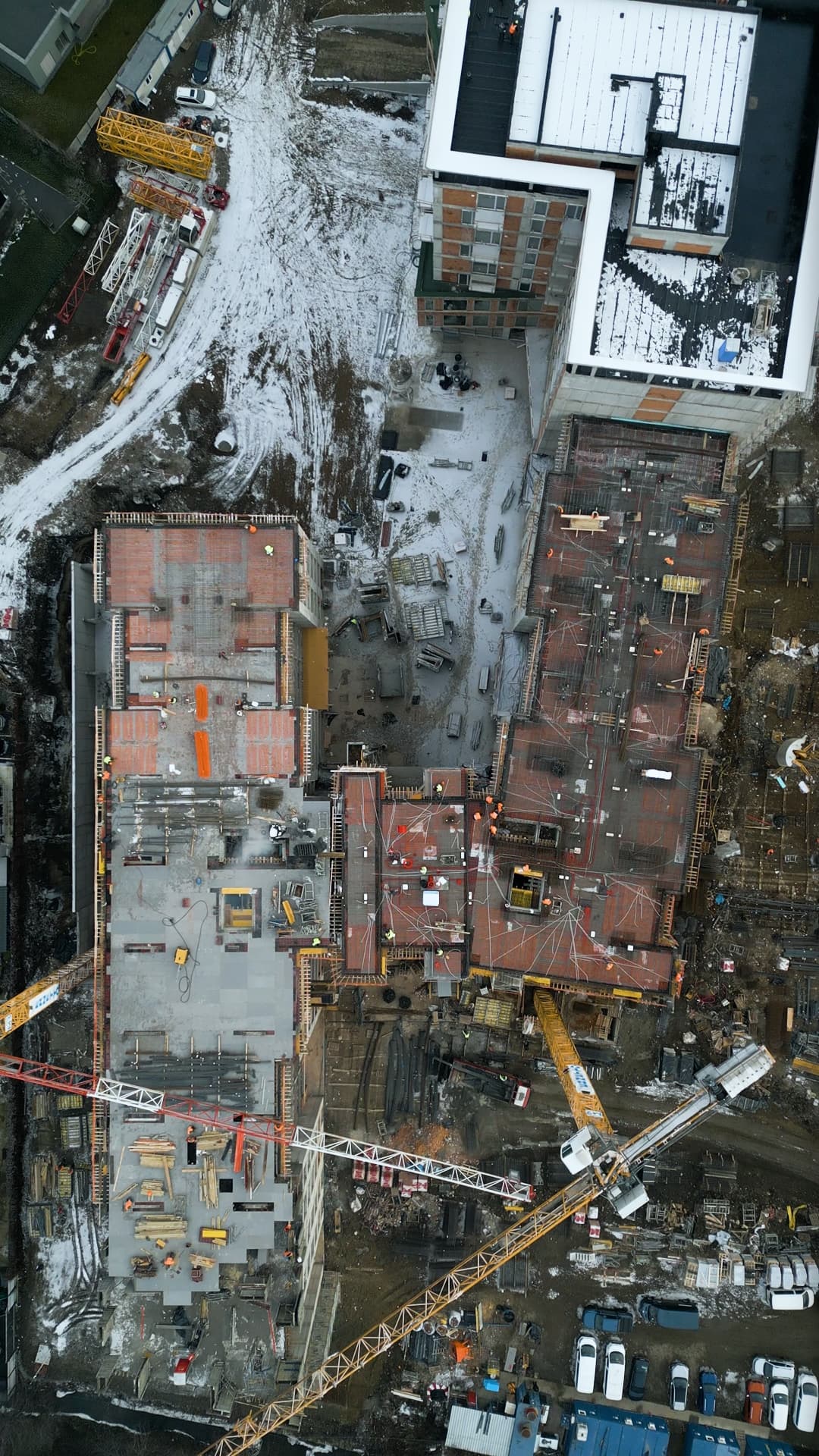

Ianuarie 2025

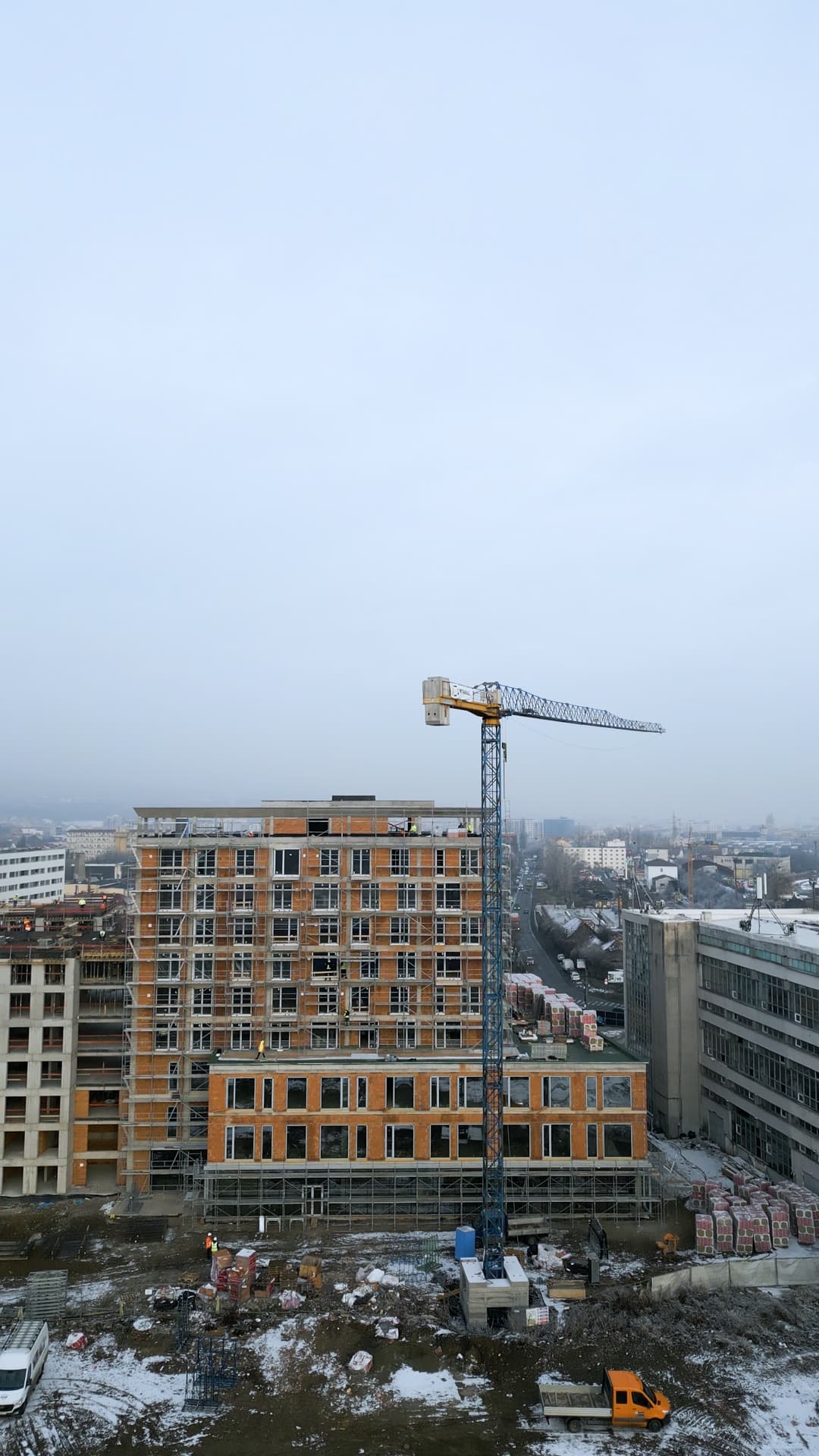

În ianuarie, ERA Roots a depășit faza structurală. La corpul mixt, placa peste etajul retras este turnată, iar tencuielile, tâmplăria și hidroizolațiile sunt finalizate în proporție mare. Lifturile sunt în montaj (40%), iar fațadele au schela instalată. La Tronsonul 1, structura a ajuns la etajul 5, iar la Tronsonul 2 se finalizează placa peste etajul 5. Proiectul capătă conturul final, pregătit pentru etapele de finisaj interior.


Decembrie 2024

Luna decembrie marchează aproape finalizarea structurii ERA Roots. La corpul mixt, structura de rezistență este finalizată în proporție de 99%, inclusiv elementele decorative de beton. Zidăriile și tencuielile interioare sunt finalizate până la etajul 4, iar peretele cortină de la parter este montat 50%. La Tronsonul 1, placa peste etajul 3 este turnată complet, iar la Tronsonul 2, structura ajunge la etajul 4. Proiectul își încheie anul într-un stadiu solid, pregătit pentru fazele de finisaj.


Noiembrie 2024

Structura clădirilor ERA Roots este aproape completă. La corpul mixt, structura de rezistență este finalizată 98%, iar la etajul tehnic se lucrează la ultimele detalii. Zidăriile și tencuielile interioare sunt aproape gata, iar tâmplăria exterioară este montată 90%. La Tronsonul 1, lucrările de cofrare și armare pentru placa peste etajul 3 sunt în derulare, iar la Tronsonul 2 placa peste etajul 3 este turnată. Se finalizează rampa de acces și umpluturile perimetrale.

Octombrie 2024

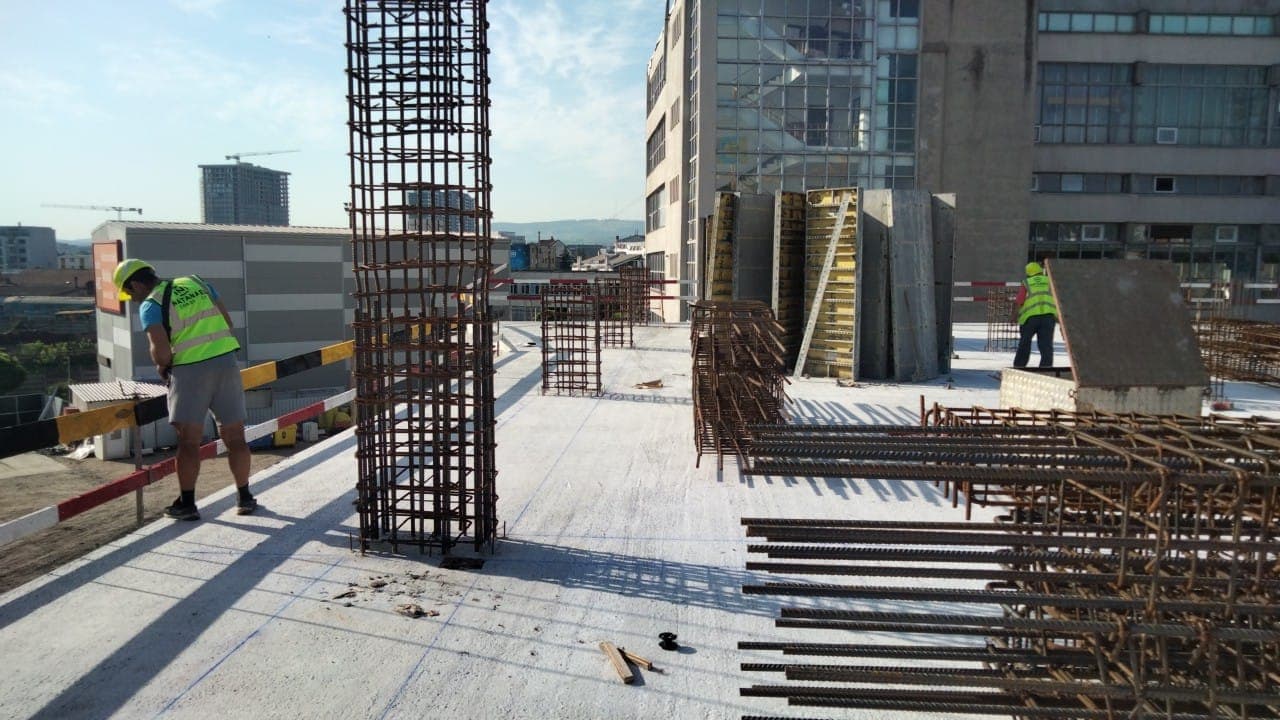

În octombrie, structura proiectului ERA Roots a evoluat semnificativ. La corpul mixt, s-au turnat complet plăcile până la etajul 7 și s-au realizat zidăriile și tencuielile interioare până la etajul 3. Rampa de acces este aproape finalizată. La corpul rezidențial, lucrările au avansat pe ambele tronsoane: la Tronsonul 1, placa peste etajul 1 a fost cofrată și armată, iar la Tronsonul 2, placa peste etajul 1 este turnată, iar elementele verticale ale etajului 2 sunt gata. ERA Roots Cluj crește armonios, etapă cu etapă.


Septembrie 2024

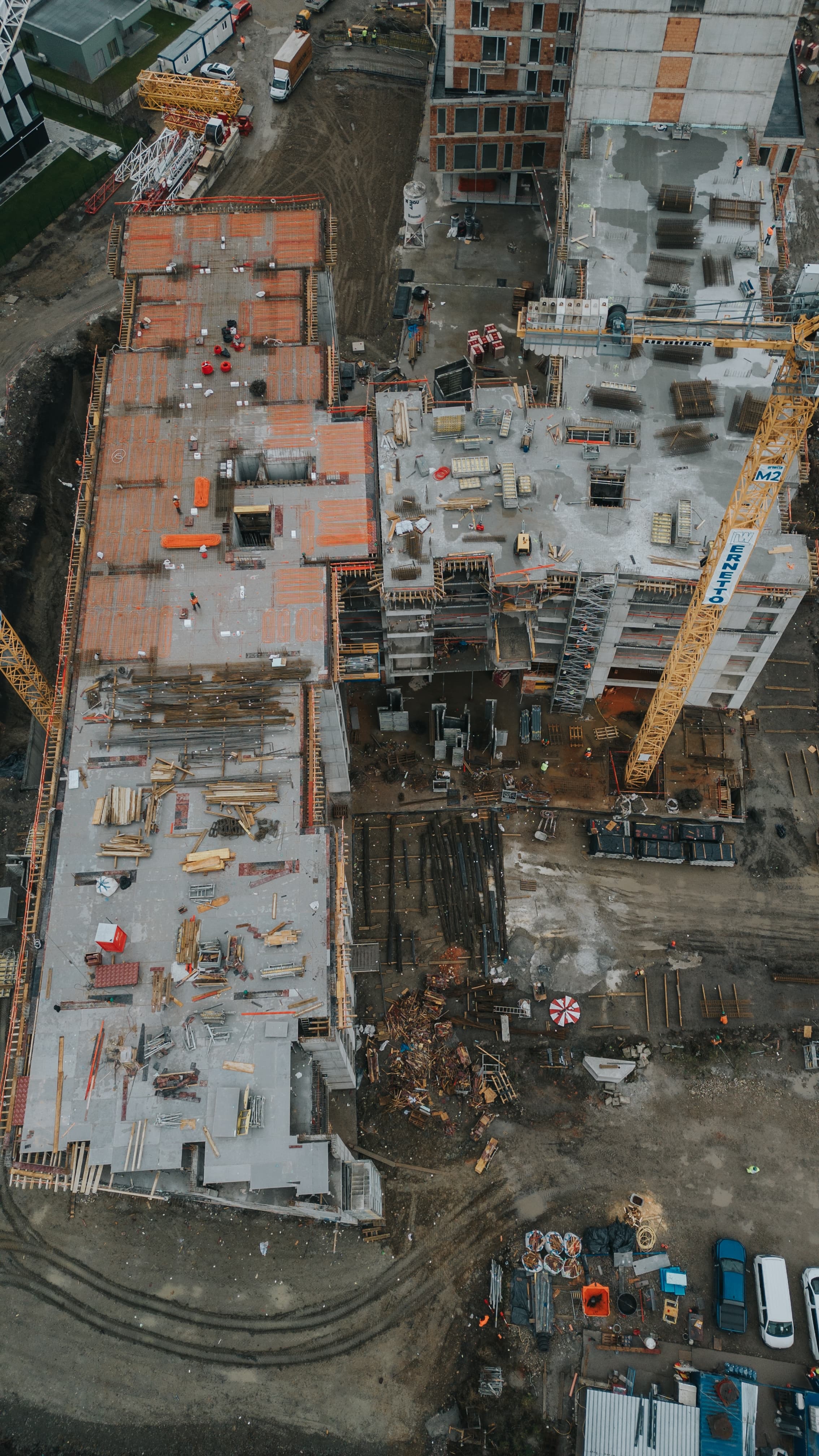

Lucrările avansează rapid. La corpul mixt, placa peste etajul 5 este turnată, iar elementele verticale de la etajul 6 sunt finalizate. Zidăriile și rampa de acces subterană sunt realizate în proporție de 70%. La Tronsonul 1, s-a cofrat placa peste parter (75%), iar la Tronsonul 2 s-a turnat complet placa peste parter. Se conturează primele volume vizibile ale proiectului ERA Roots, semn al unei dezvoltări solide și bine ritmate.

August 2024

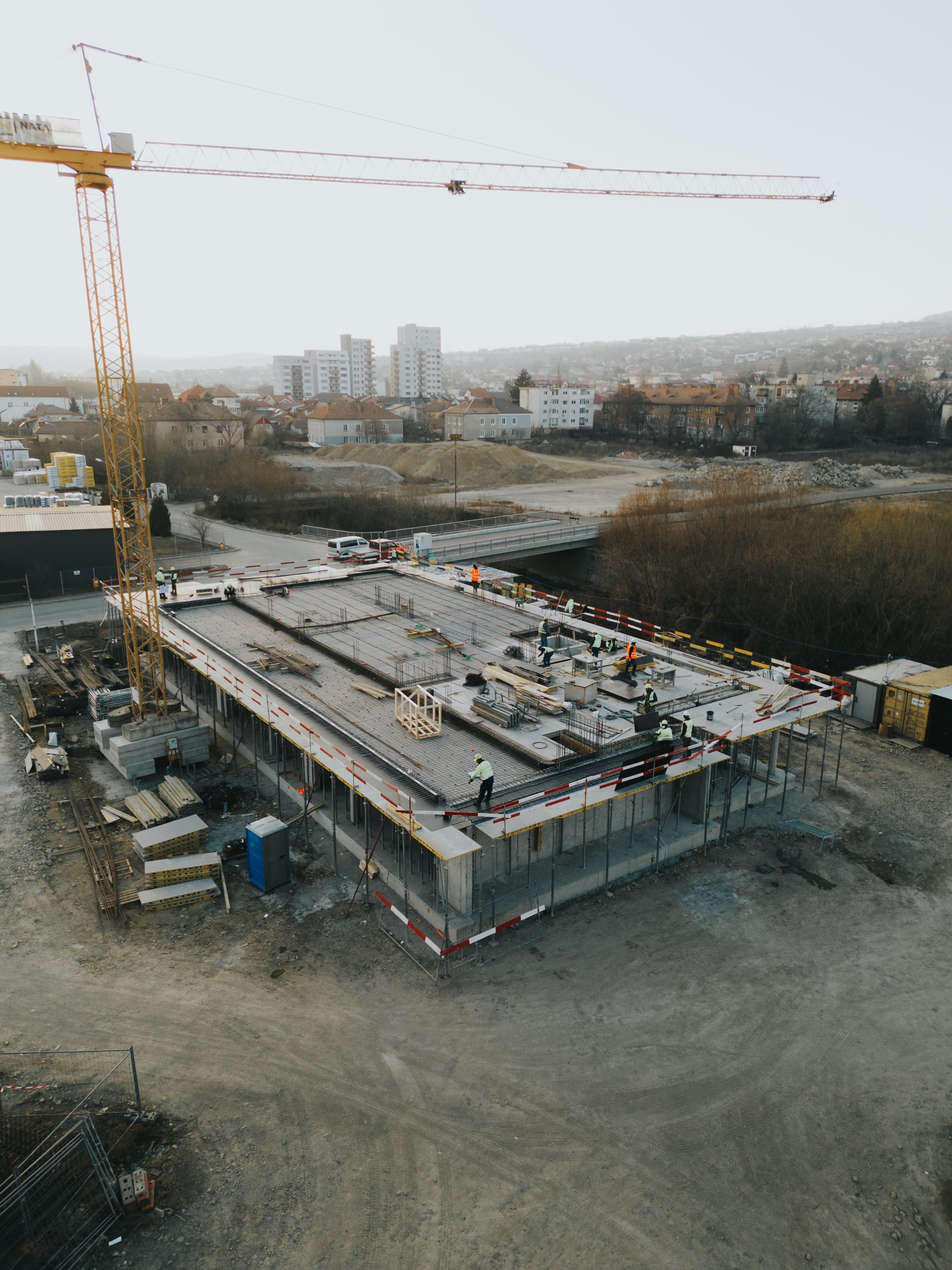

Pe șantierul ERA Roots din Cluj, luna august a adus finalizarea plăcilor inferioare. La corpul mixt, s-au turnat rampa de acces și placa etajului 2, iar la etajul 3 au început lucrările pentru elementele verticale. La Tronsonul 1, subsolurile sunt finalizate, iar placa subsolului 1 este cofrată și armată 50%. La Tronsonul 2, structura subsolurilor este completă, s-a turnat placa și au început lucrările la parter. ERA Roots progresează echilibrat, menținând focusul pe construcția sustenabilă și eficientă.


Iulie 2024

Luna iulie a marcat finalizarea structurii inferioare. La corpul mixt, lucrările până la etajul 1 sunt finalizate complet, iar etajul 2 este realizat în proporție de 30%. La Tronsonul 1 rezidențial, subsolul 2 este finalizat, iar subsolul 1 este în proporție de 20%. La Tronsonul 2, subsolul 2 este complet, iar subsolul 1 a avansat 10%. Proiectul ERA Roots înaintează constant, consolidând infrastructura unui cartier sustenabil și conectat.

Iunie 2024

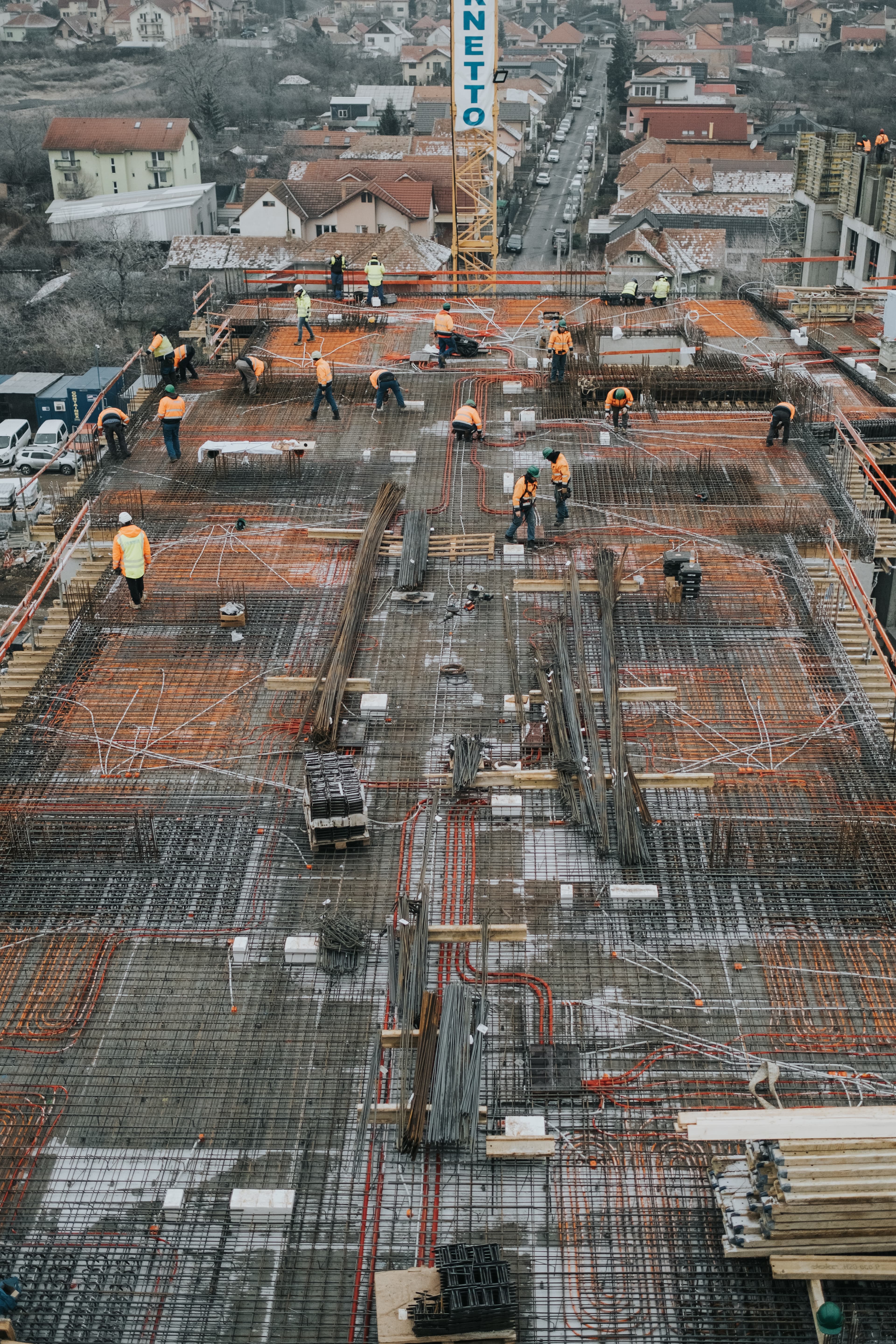

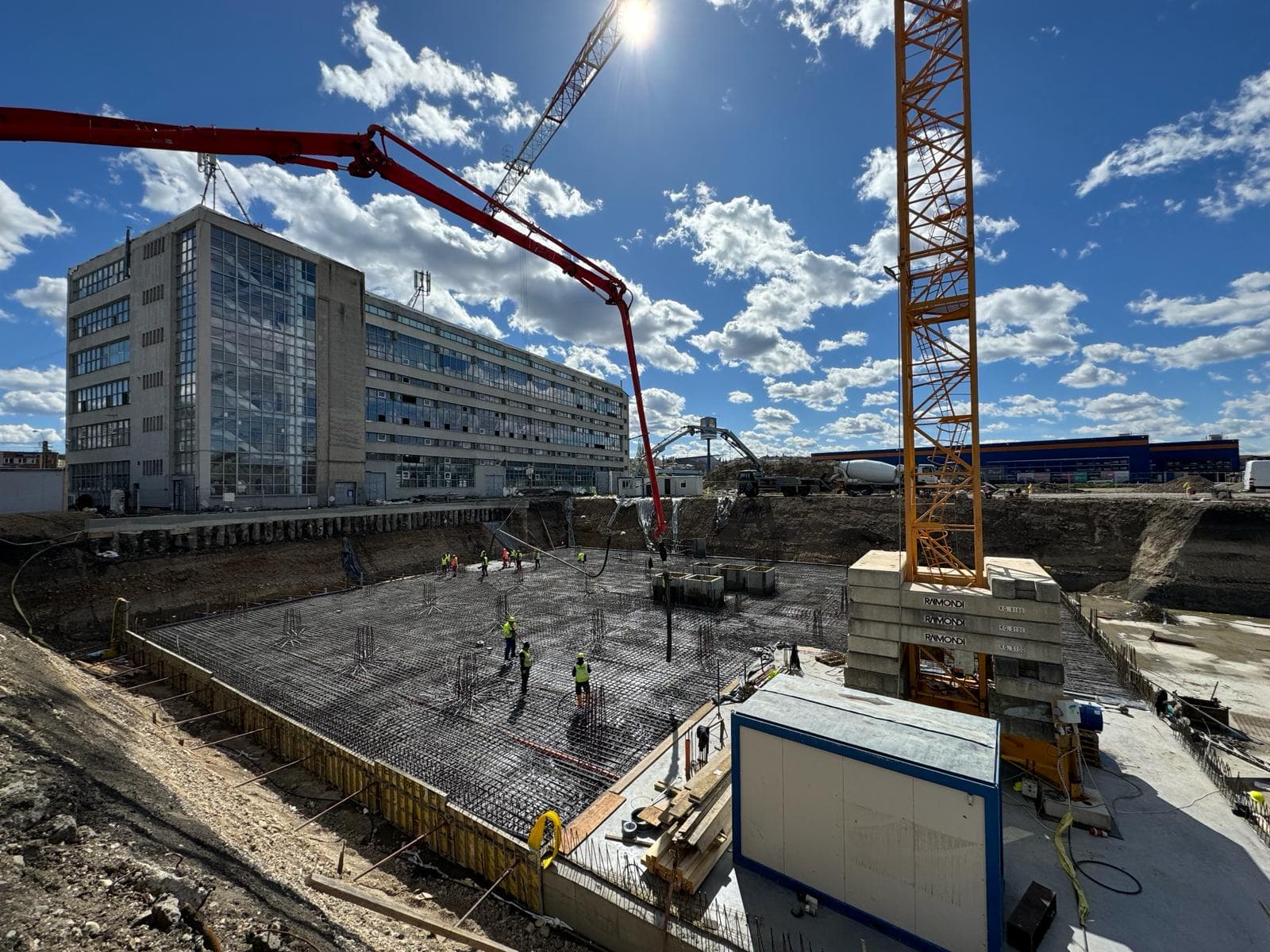

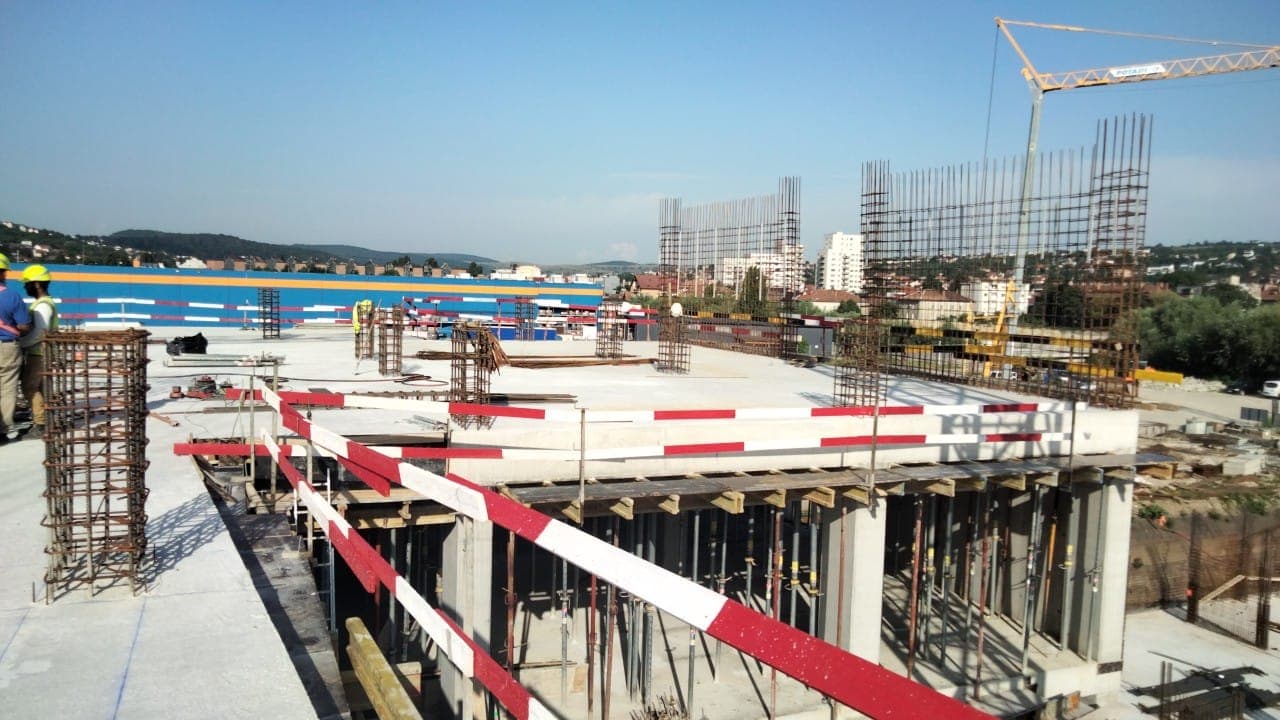

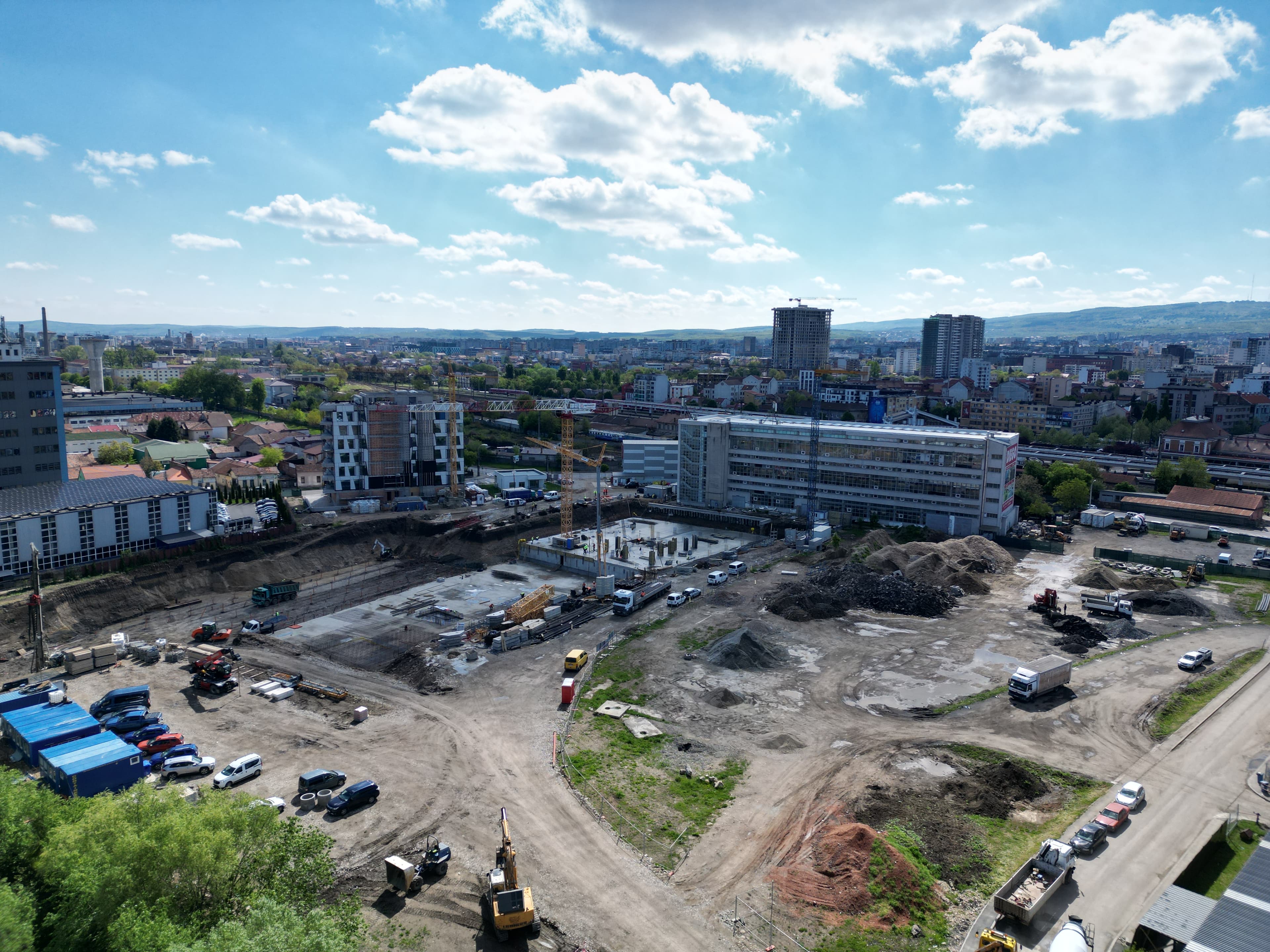

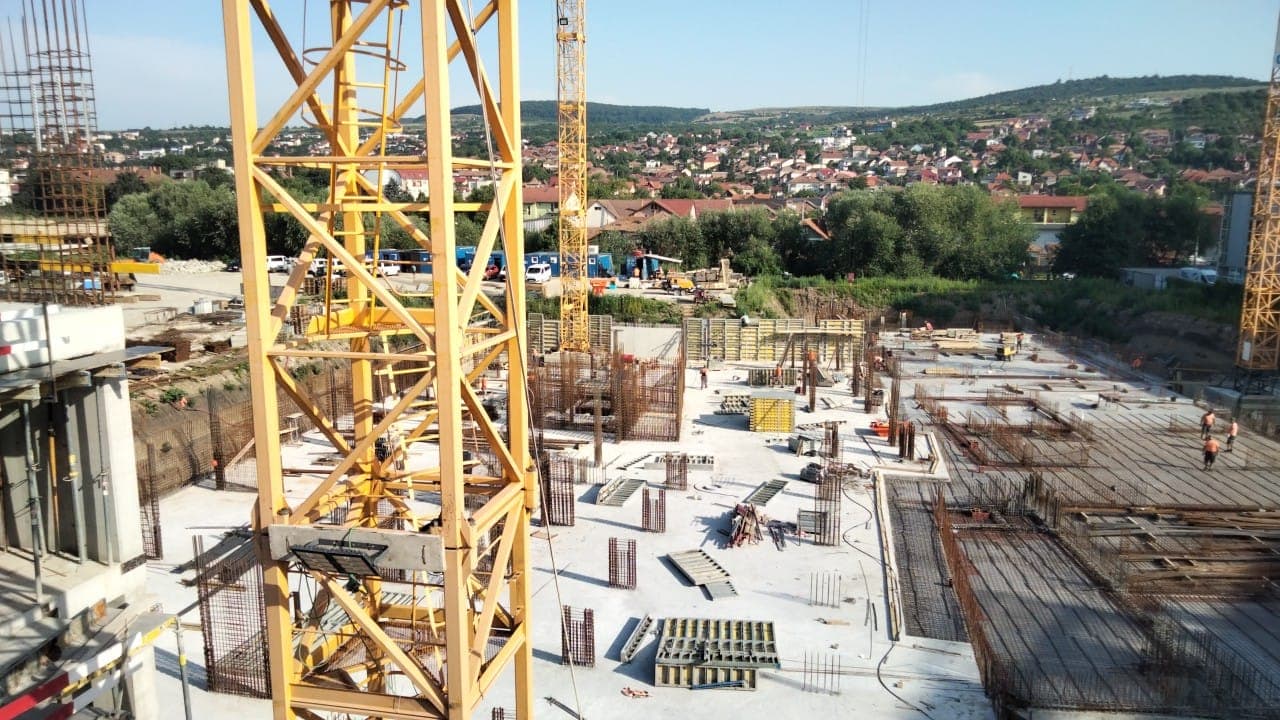

Construcția a continuat într-un ritm susținut. La corpul mixt s-au turnat plăcile peste subsolul 1 și peste parter. La Tronsonul 1, s-au turnat radierul și elementele verticale, iar placa peste subsolul 2 a fost cofrată în proporție de 25%. S-au realizat și diafragmele energetice. La Tronsonul 2, au fost turnate elementele verticale și placa peste subsolul 2, consolidând structura. ERA Roots Cluj se conturează ca un ansamblu inovator, cu baze solide și soluții moderne de eficiență energetică.

Mai 2024

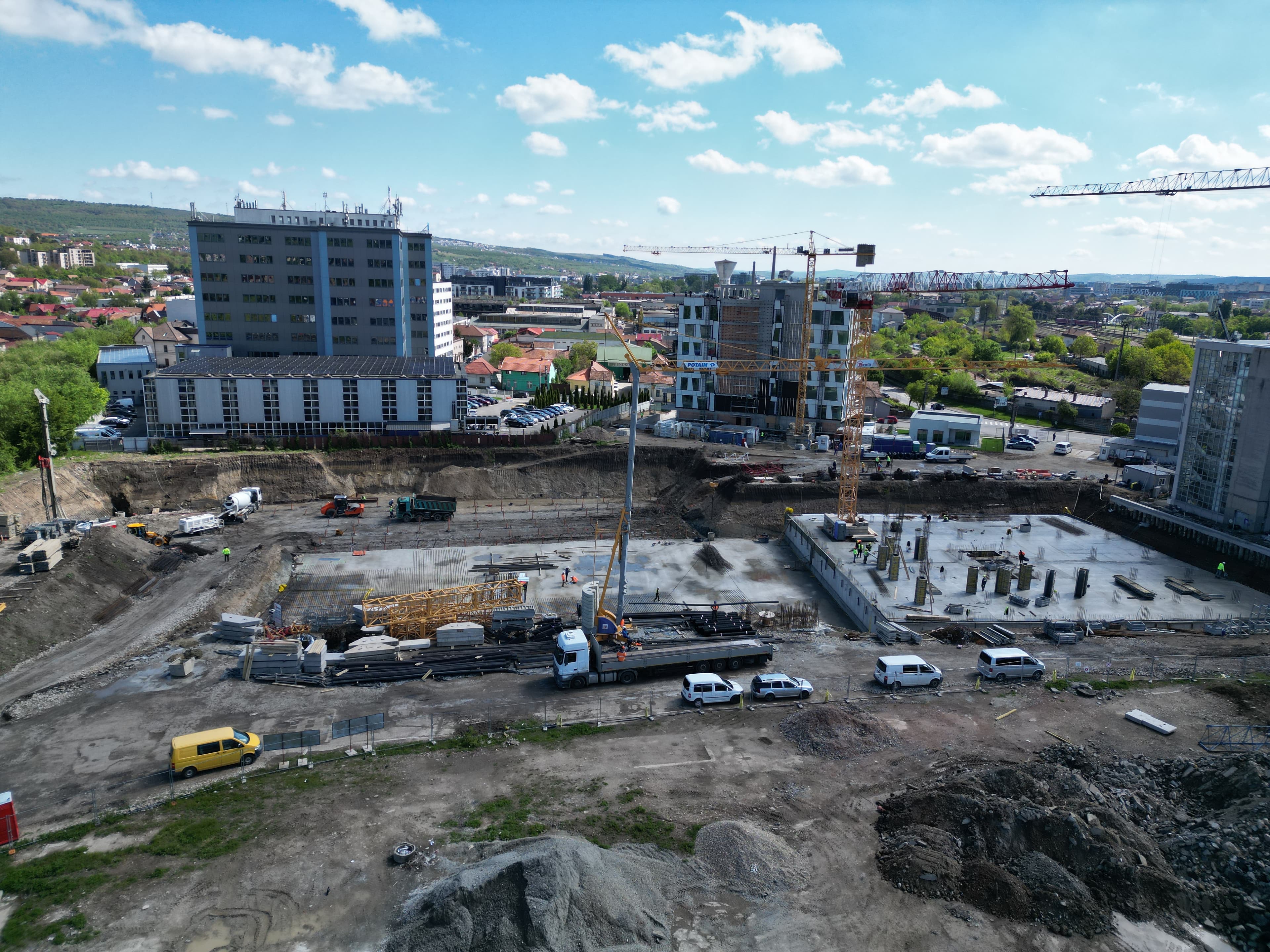

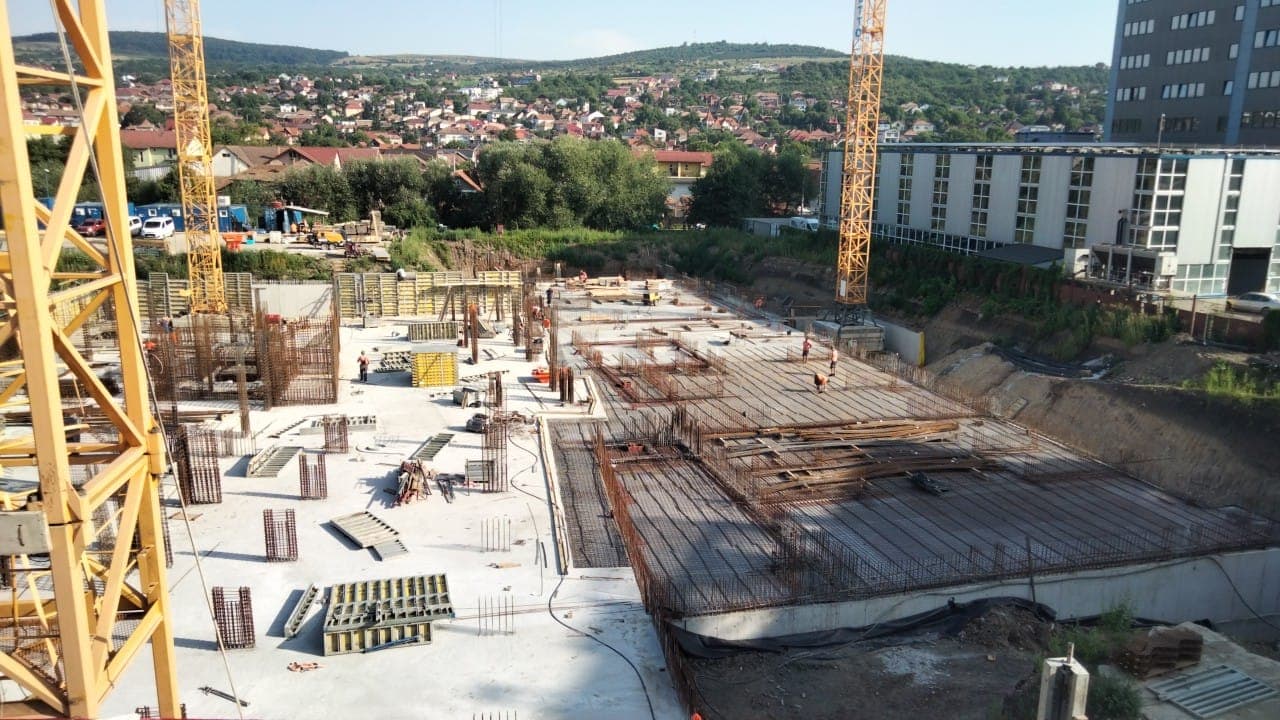

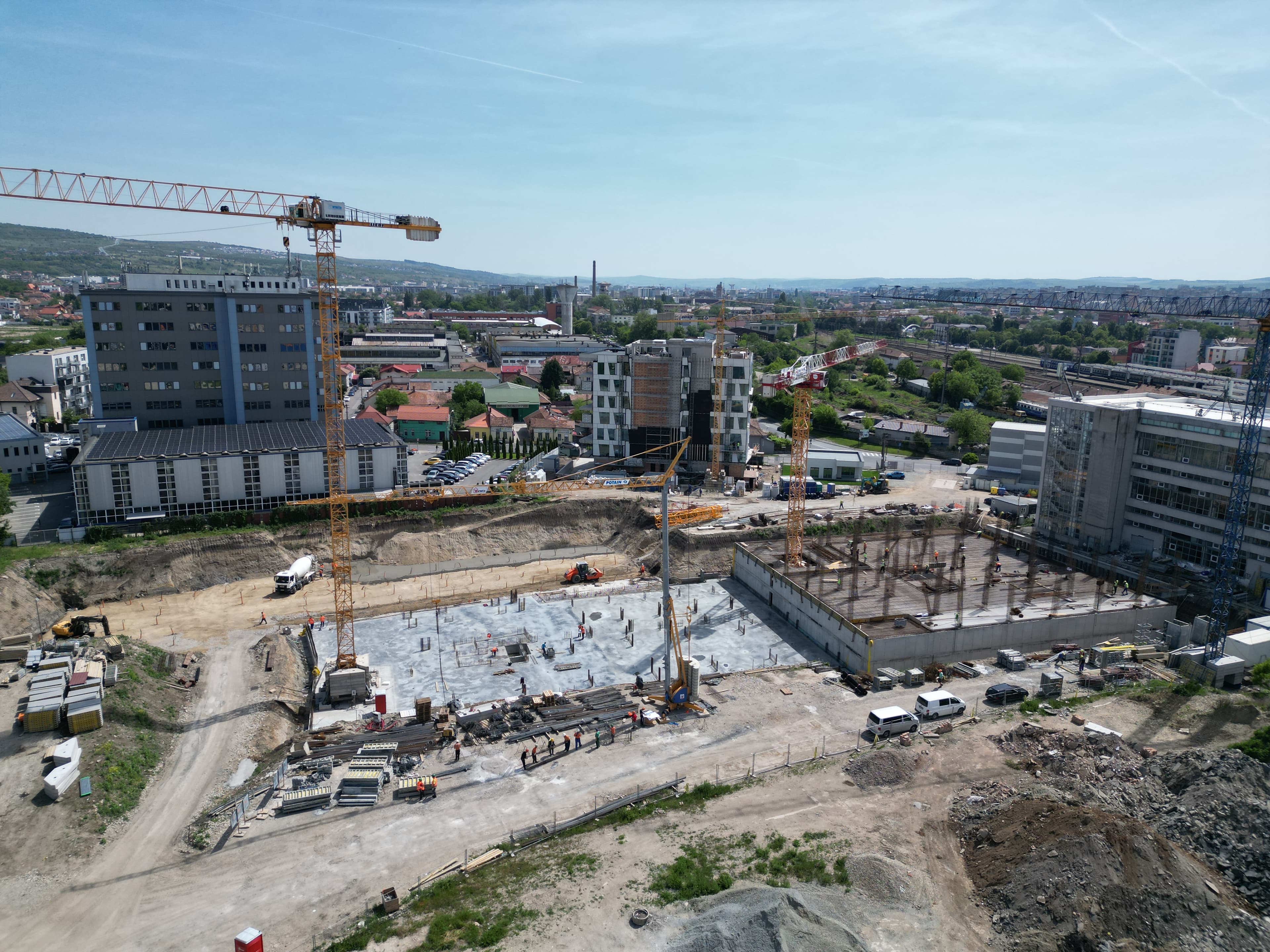

Pe șantierul ERA Roots, luna mai a adus un progres vizibil. La corpul mixt s-au turnat elementele verticale de la subsolul 1, s-a cofrat parțial placa peste acesta și au fost realizate incluziunile energetice (piloni termici). La Tronsonul 1 rezidențial, s-au executat complet lucrările de rigidizare și s-au realizat incluziunile energetice, turnarea stratului de egalizare și armarea radierului (50%). La Tronsonul 2, radierul a fost turnat, elementele verticale au fost ridicate 40% și s-au finalizat lucrările de incluziuni energetice. Aceste etape asigură fundația unui proiect sustenabil și eficient energetic.

Aprilie 2024

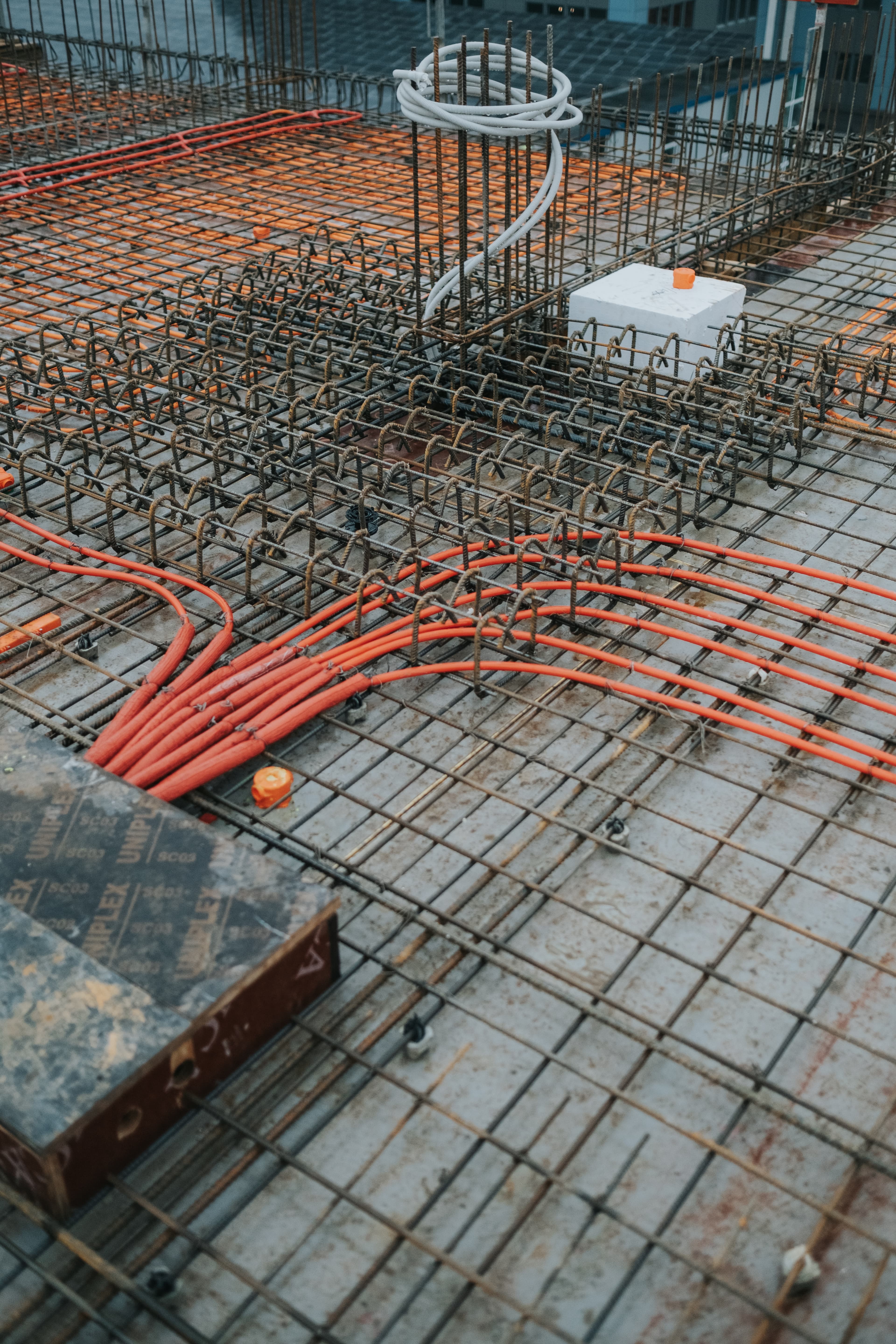

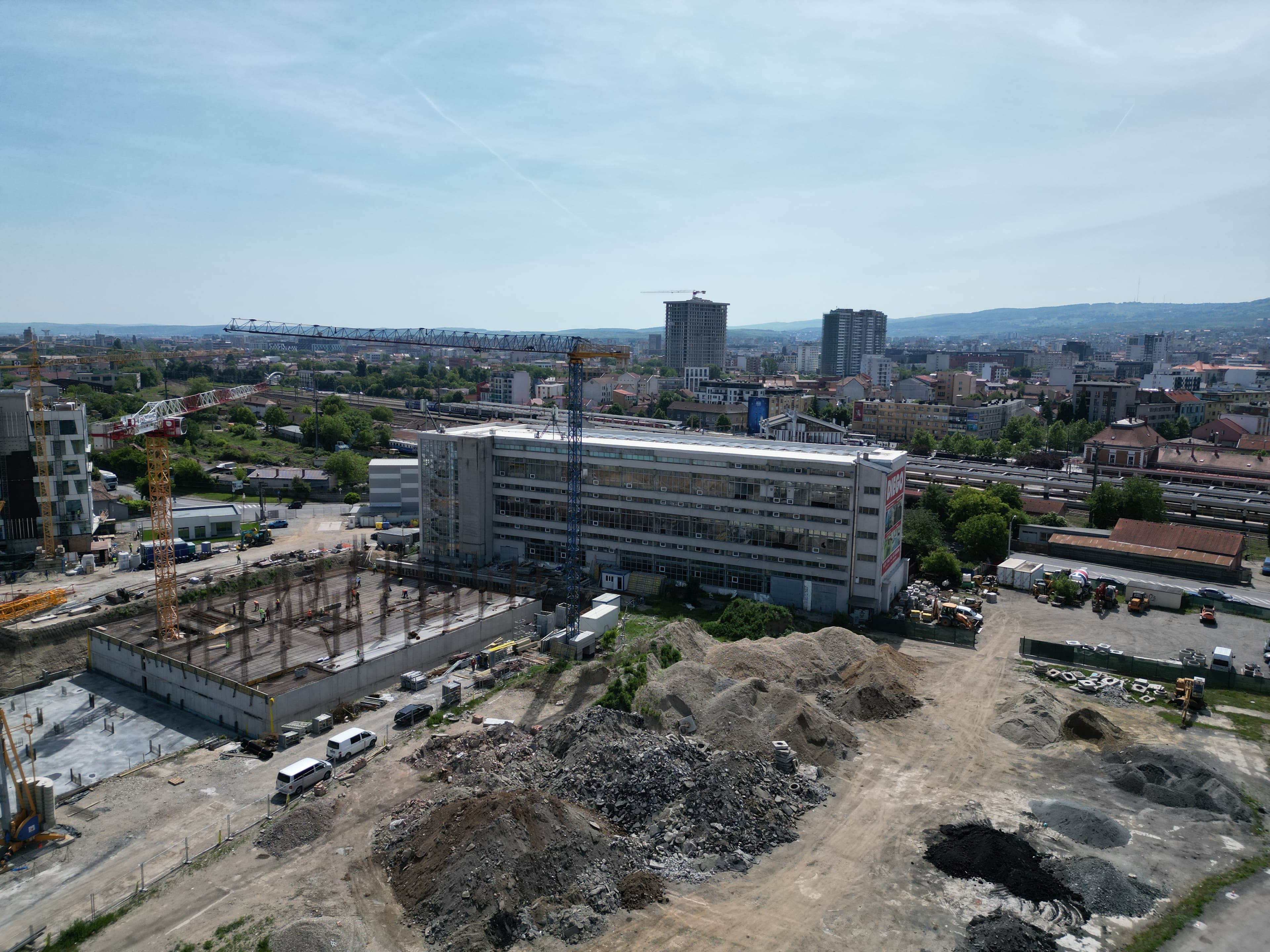

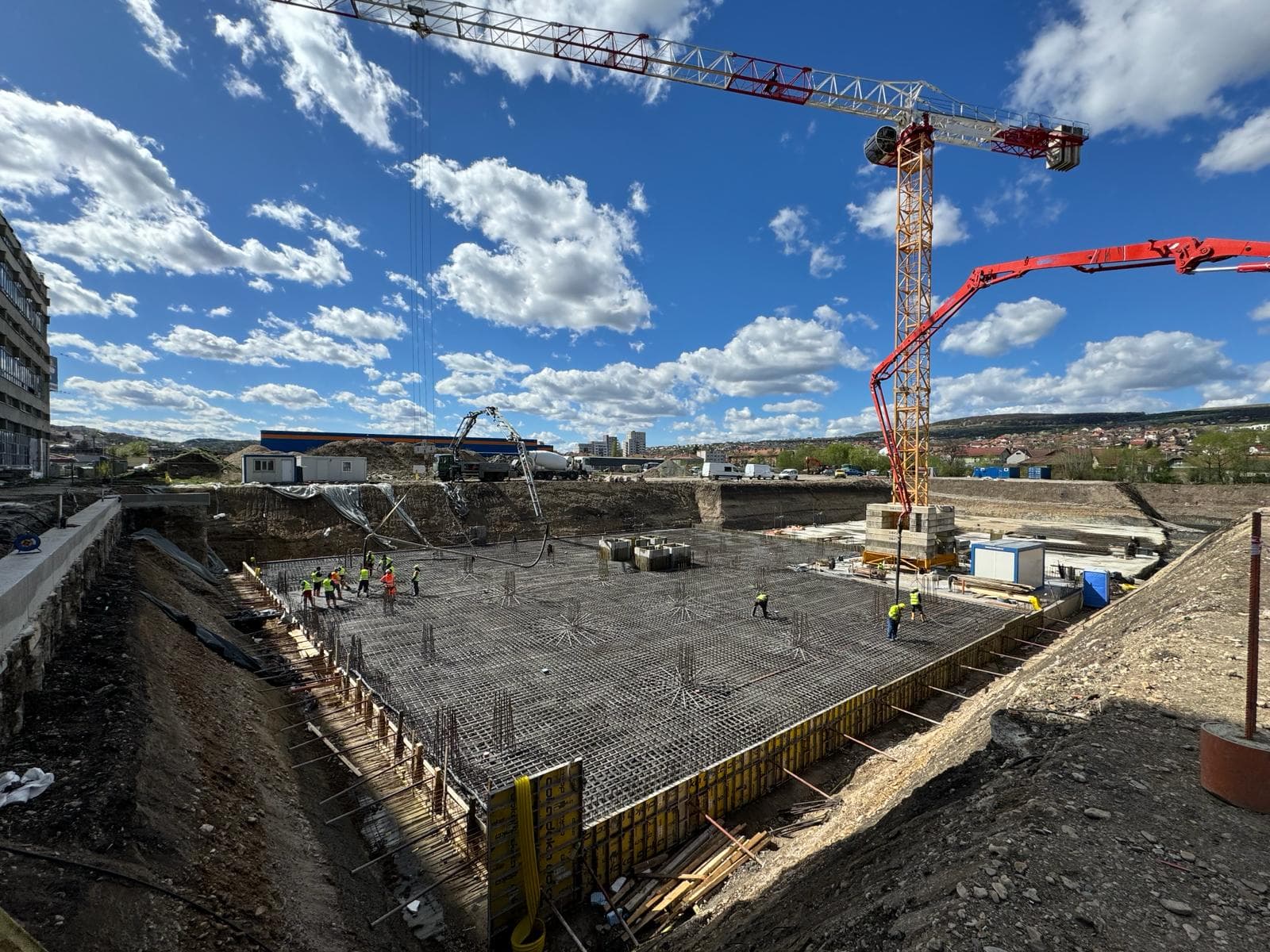

Lucrările au avansat constant. La corpul mixt s-a finalizat armarea și turnarea radierului, au fost ridicate elementele verticale de la subsolul 2 și s-a turnat placa peste acesta. La Tronsonul 1 rezidențial, au fost executate lucrări de rigidizare a terenului de fundare (50%), iar la Tronsonul 2 s-a armat radierul în proporție de 40%. ERA Roots continuă să crească solid, bazat pe un sistem constructiv inovator și durabil.


Martie 2024

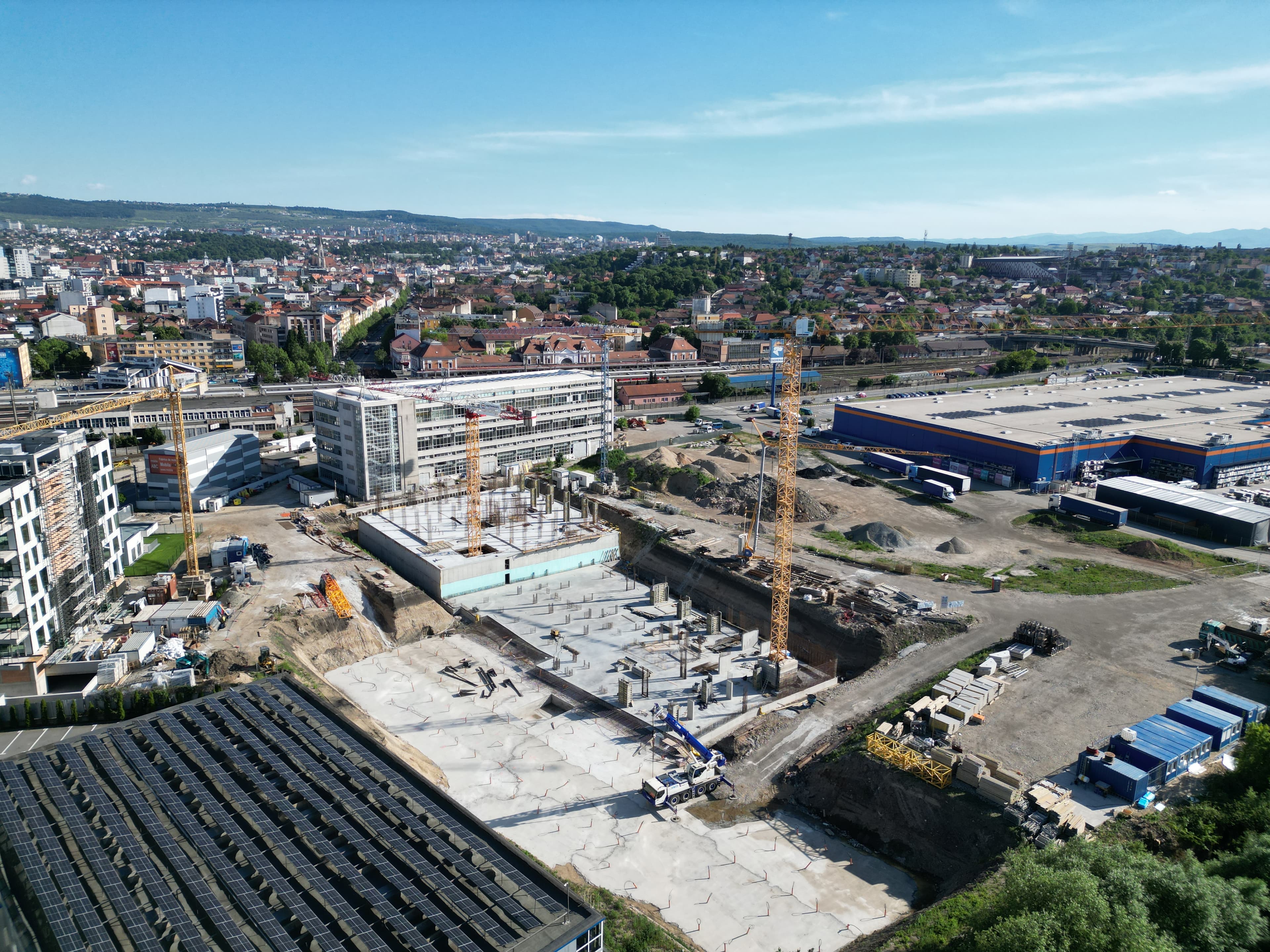

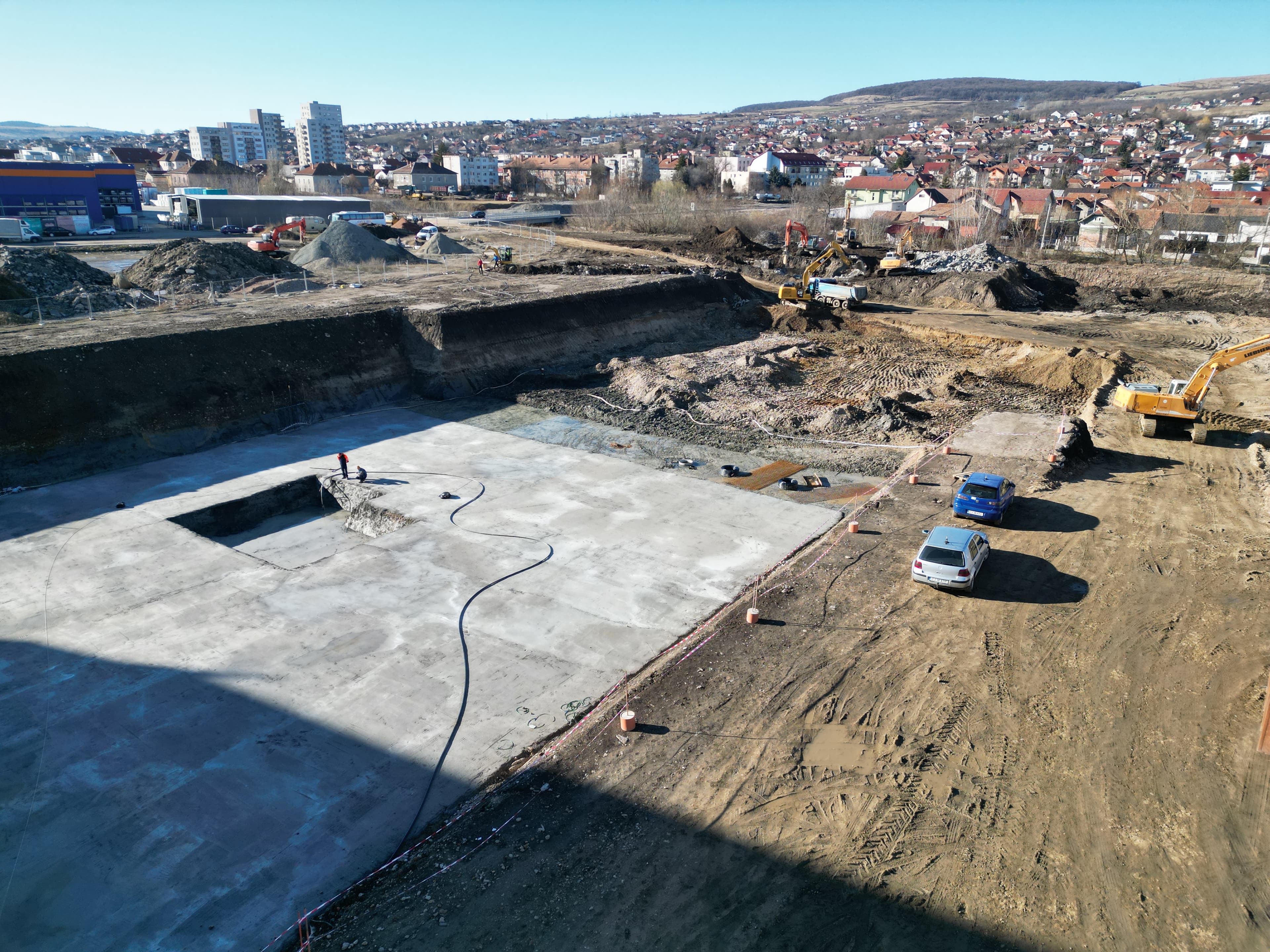

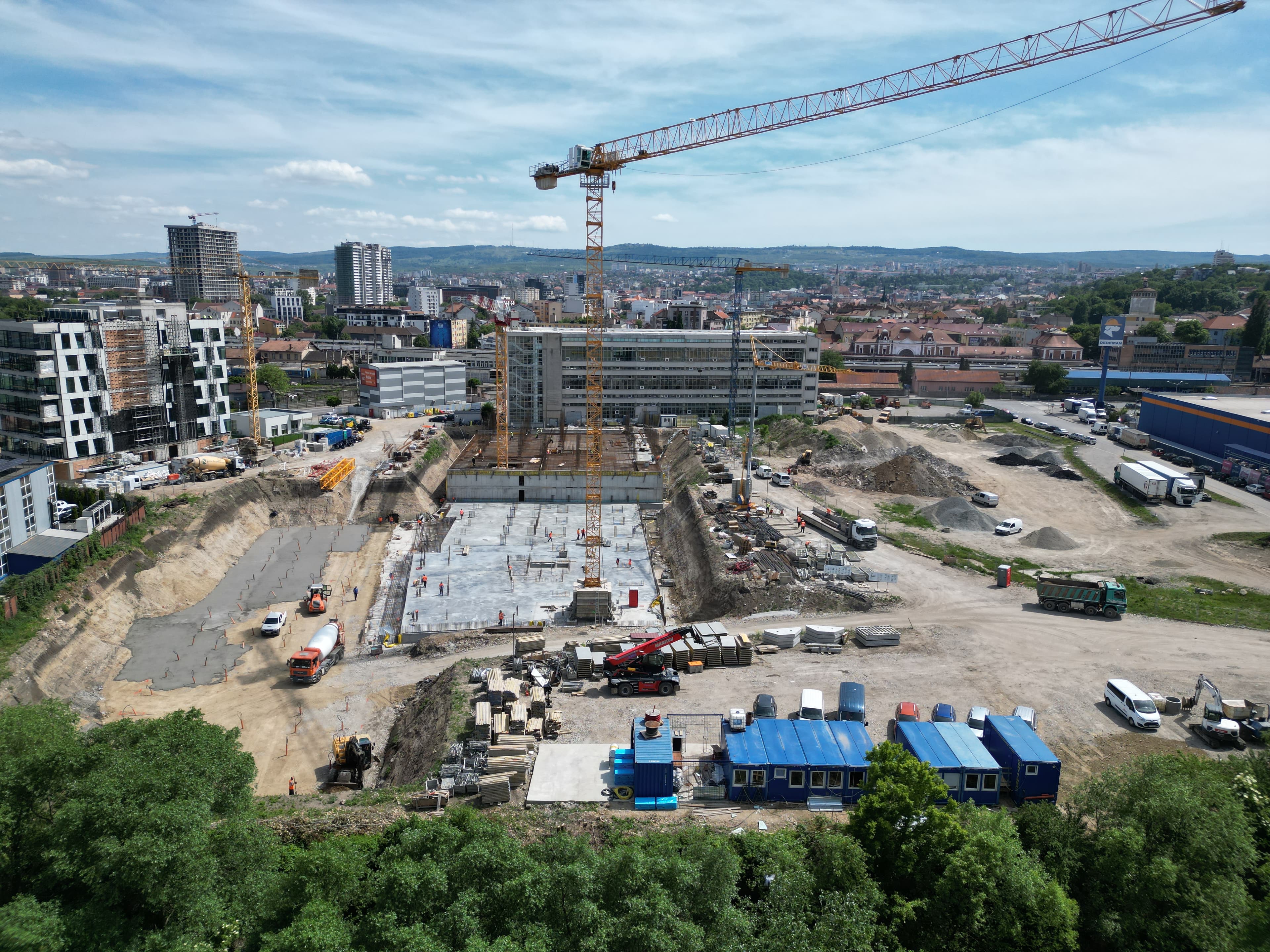

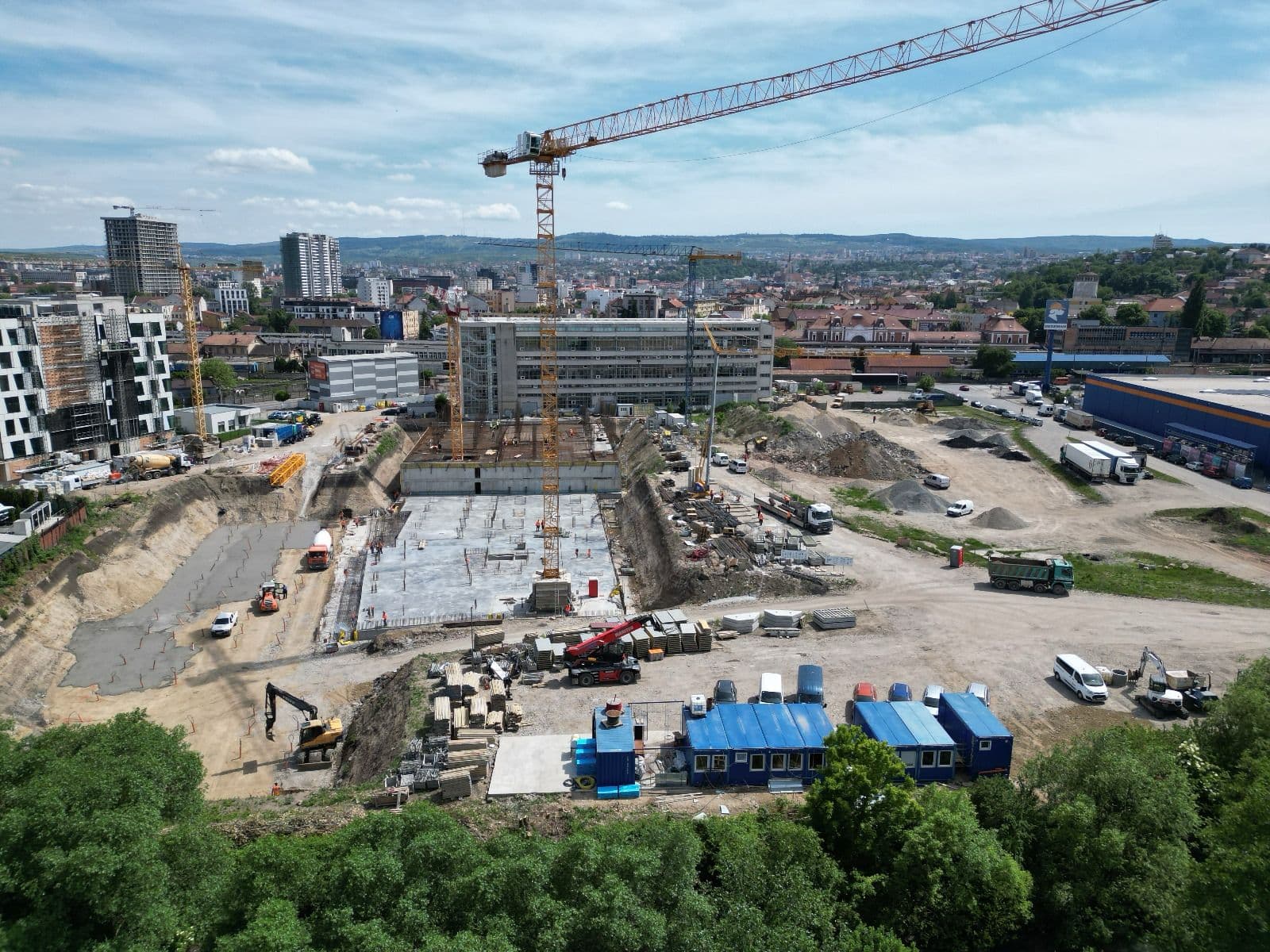

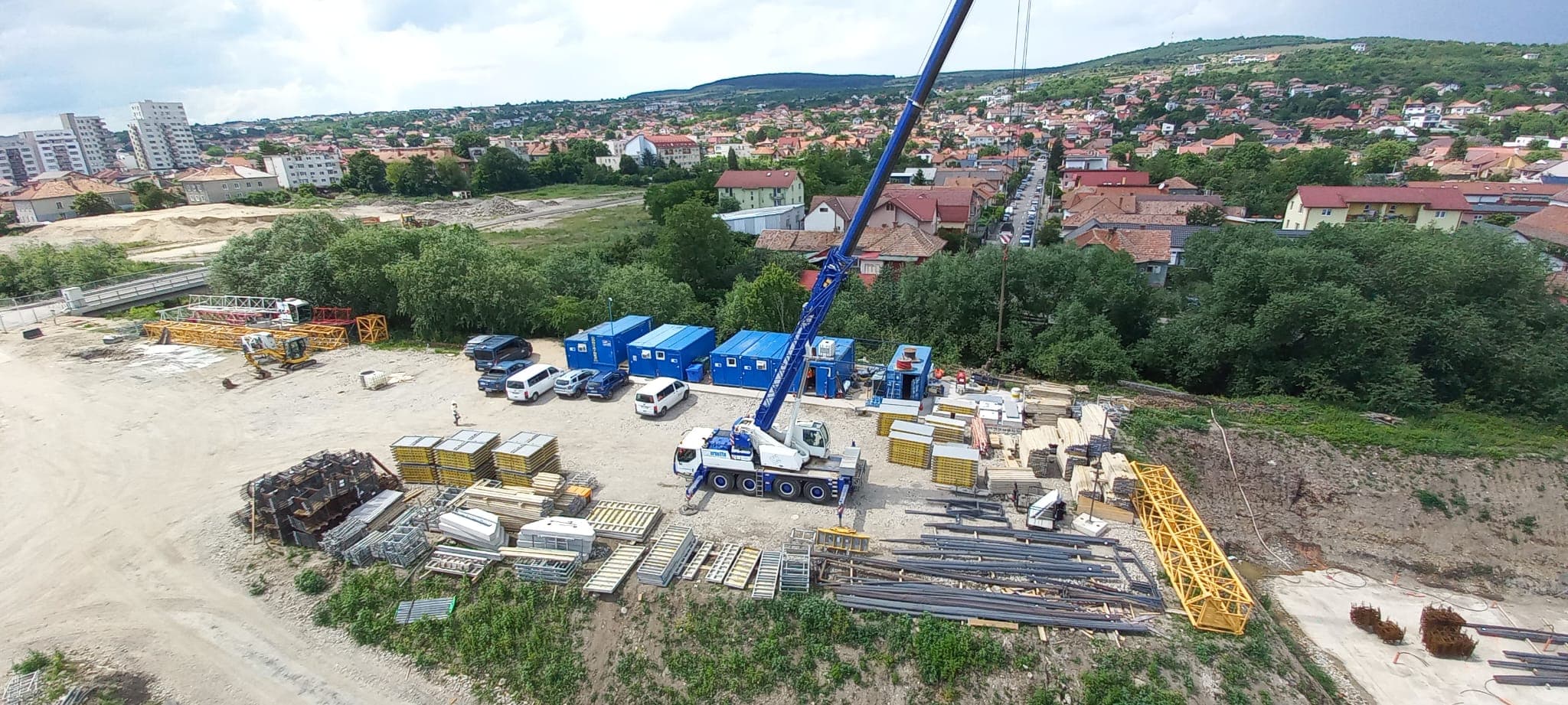

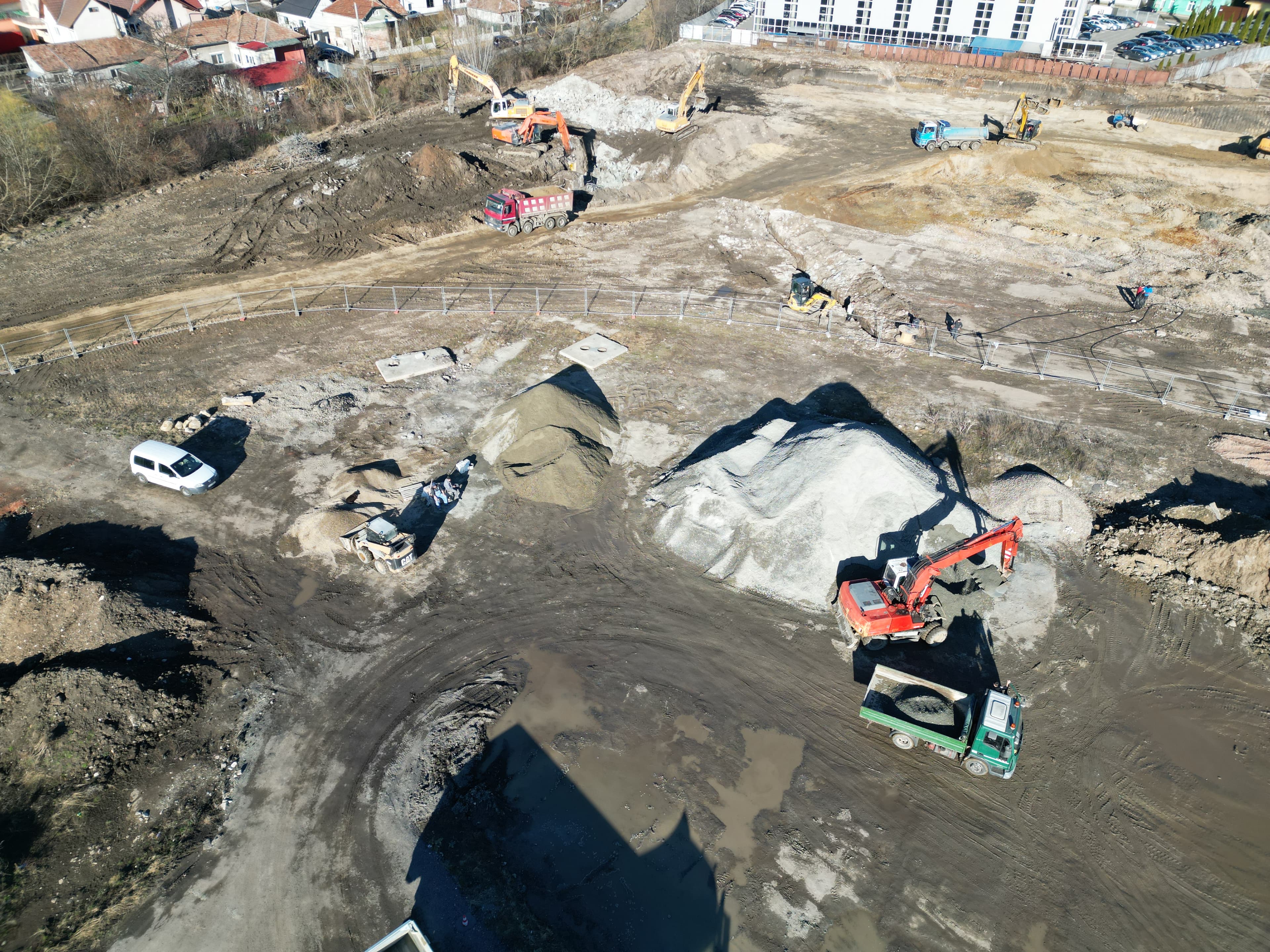

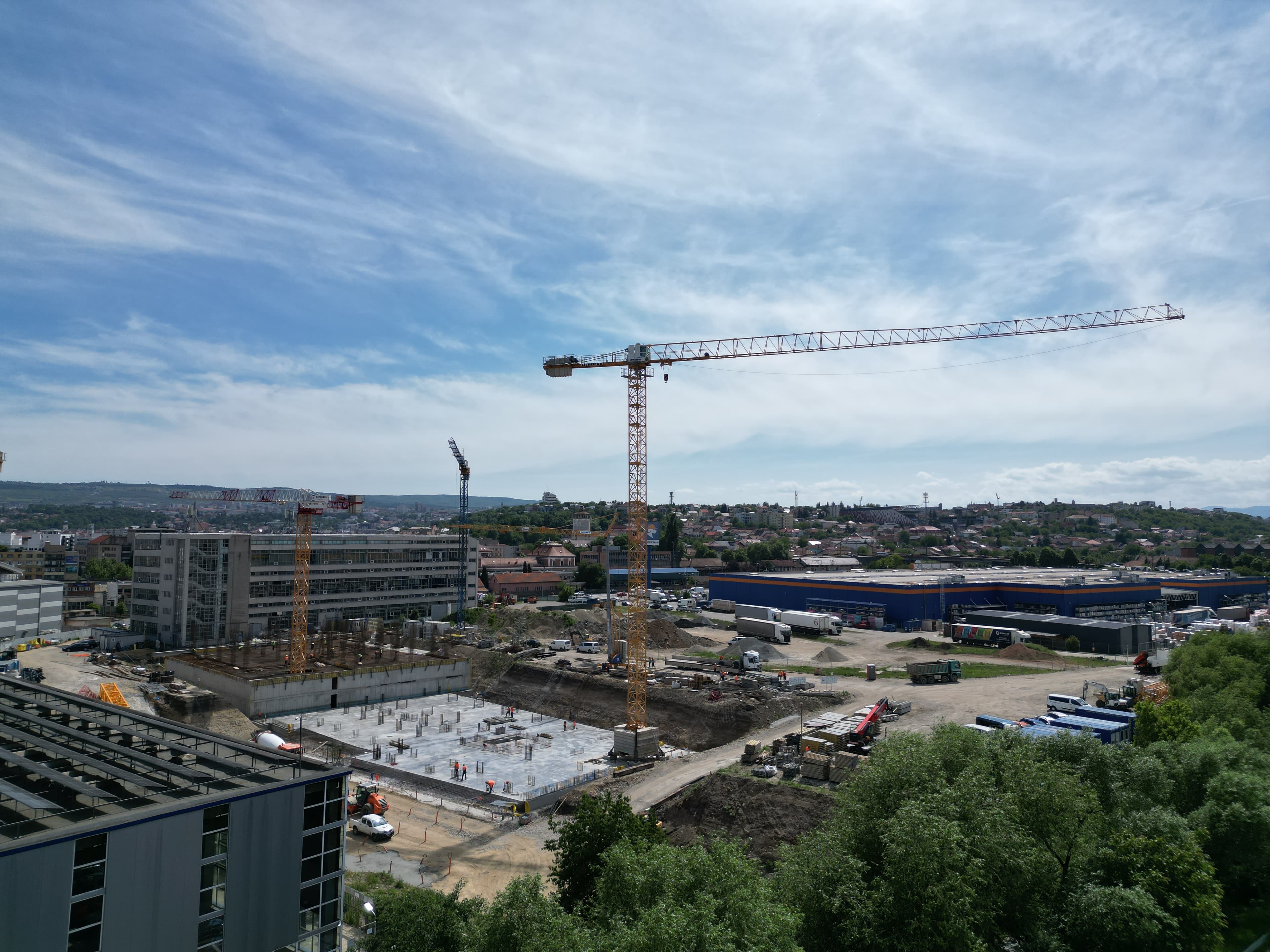

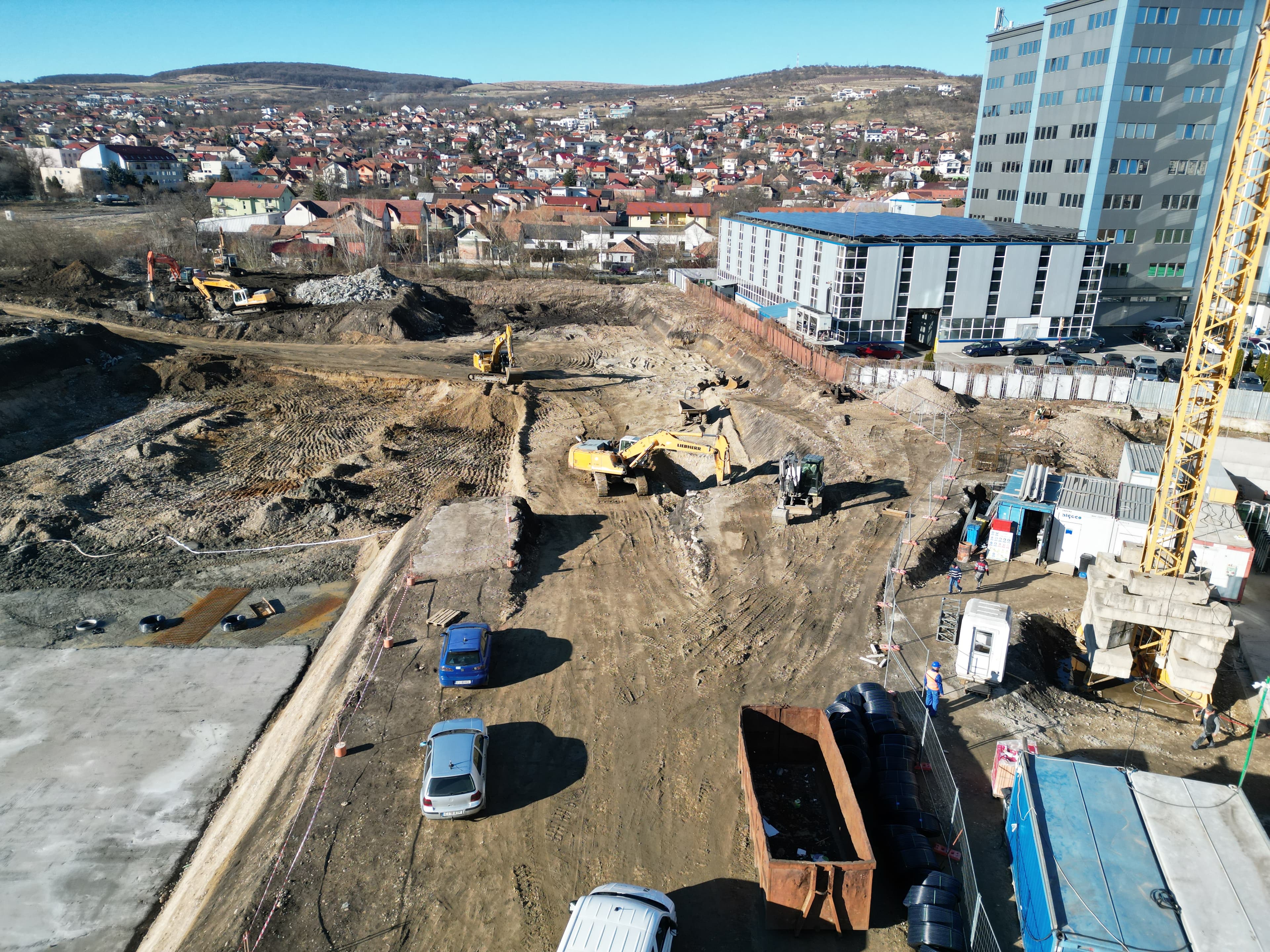

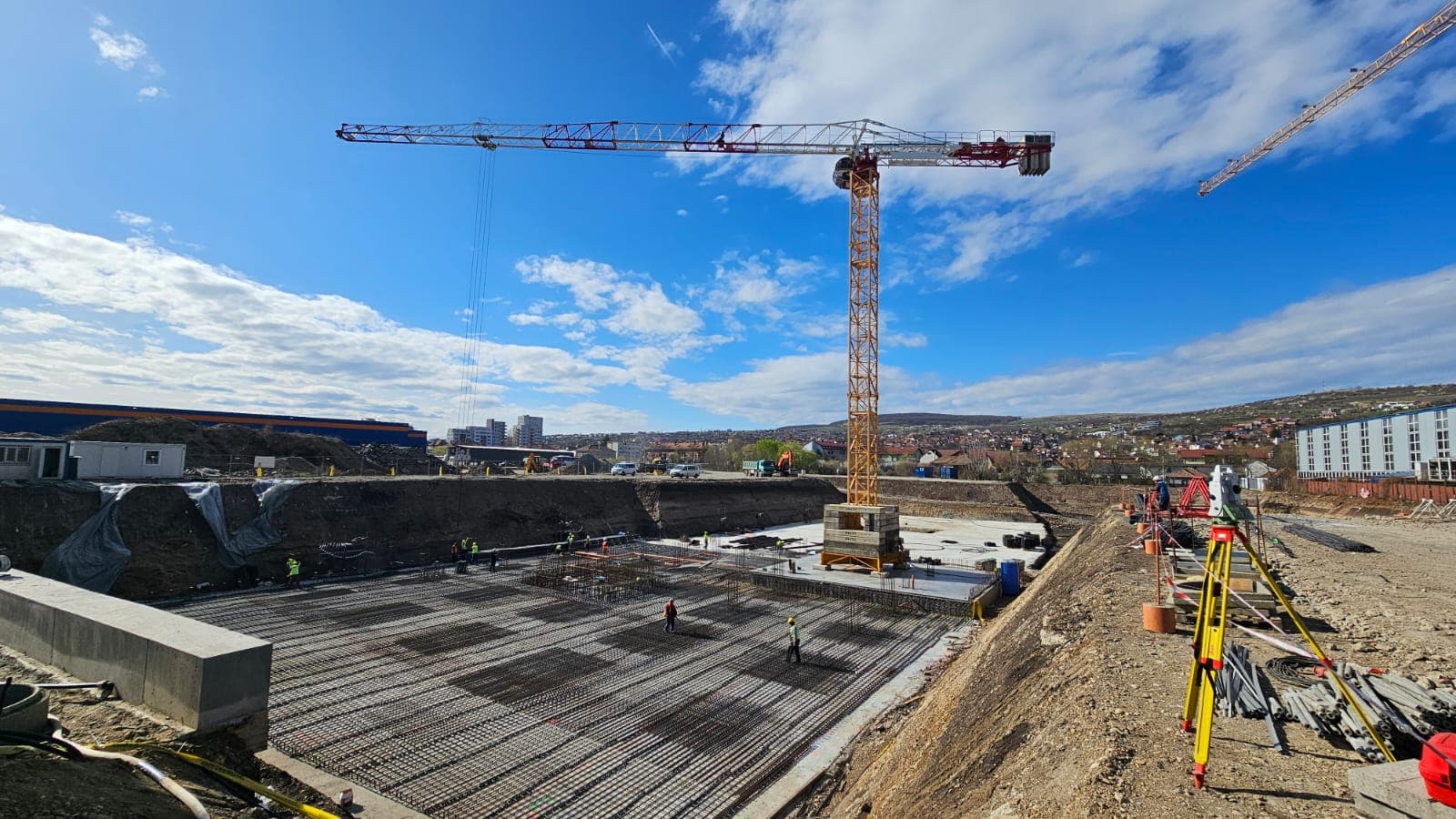

Proiectul imobiliar ERA Roots din Cluj a inceput în luna martie cu lucrări de bază importante. La corpul mixt s-au realizat turnarea stratului de egalizare și armarea radierului în proporție de 50%. În zona rezidențială, pentru Tronsonul 1 a fost finalizată săpătura generală, iar la Tronsonul 2 s-a turnat stratul de egalizare. Se consolidează astfel fundația unui proiect sustenabil, construit pas cu pas pentru o comunitate durabilă.
